양양군 윤성하우징 협업 전원주택 2편 – 배수·자연석 마감·외부 부지정지

현장 개요

공종
옹벽

현장 정보

  • 현장: 강원 양양군 전원주택
  • 협업: 윤성하우징 건축 현장
  • 2편 대상: 주택 주변 낮은 옹벽, 사면 배수·자연석 마감, 외부 부지 정지
  • 현장 조건: 수분을 머금어 질은 흙과 7월 무더위
  • 자재 운반: 반입 지점에서 시공 구간까지 200m가 넘는 거리를 지게차로 운반
  • 주요 공정: 낮은 보강토옹벽 조적, 배면 배수관 설치, 사면 부직포 포설, 자연석 놓기, 되메우기·부지 정지
  • 공정 기록: 2023년 7월 24일~27일
  • 분류: 건축시공사 협업 현장

양양군 윤성하우징 전원주택 협업 현장의 두 번째 기록입니다. 주 옹벽에 이어 주택 주변 낮은 보강토옹벽을 시공하고, 경사면의 물길을 고려해 배수관과 부직포를 설치한 뒤 자연석으로 사면 하부를 보완했습니다. 질은 흙과 무더위, 200m가 넘는 지게차 자재 운반 조건 속에서도 외부 부지의 높이와 마감선을 정리했습니다.

주 옹벽 이후 이어진 외부토목

1편의 주 보강토옹벽을 마친 뒤 기존 건물과 산쪽 경계, 외부 부지 안쪽의 낮은 옹벽과 배수 구간을 이어서 작업했습니다. 건축 공정이 진행될 공간과 기존 구조물 사이의 높이 차를 함께 보면서 작업 순서를 정했습니다.

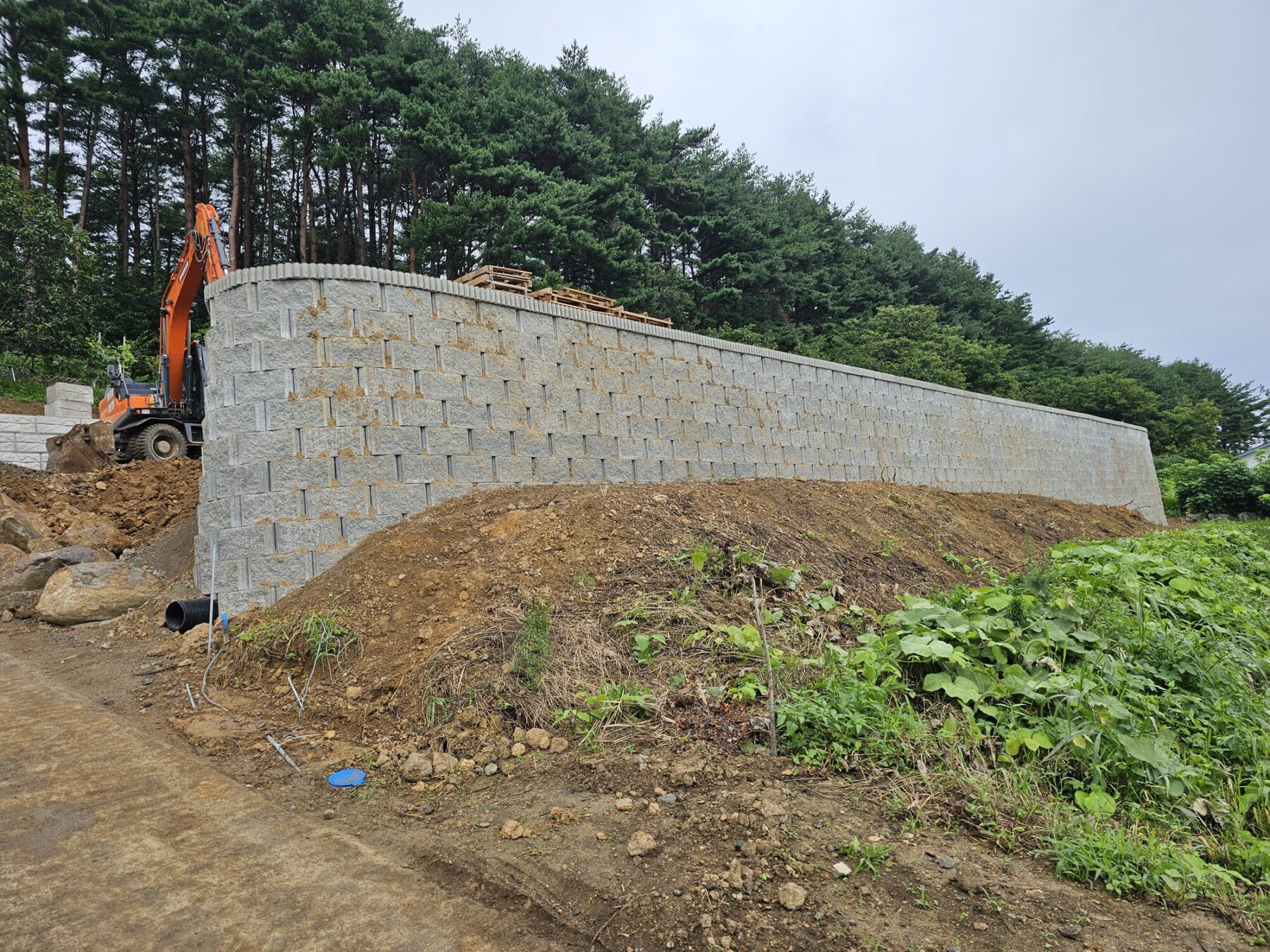

양양군 전원주택 주 옹벽과 외부토목 작업 구간
주 옹벽을 기준으로 주택 주변 외부 공간과 낮은 옹벽 구간을 이어서 정리했습니다.

긴 운반 동선 속 후속 자재 공급

2편 공정에서도 자재 차량이 시공부까지 바로 들어오기 어려운 조건은 같았습니다. 반입 지점에서 200m가 넘는 구간을 지게차로 오가며 블록과 필요한 자재를 공급했습니다. 질은 지반과 여름 더위 때문에 운반과 시공이 서로 지연되지 않도록 현장 동선을 계속 조정했습니다.

기존 건물 주변 낮은 옹벽 시공

기존 건물 하부의 절토면과 외부 부지 경계를 따라 낮은 보강토옹벽을 시공했습니다. 지형이 바뀌는 구간에서는 옹벽 높이를 단차형으로 조절해 산쪽 경계와 부지 면이 자연스럽게 이어지도록 했습니다.

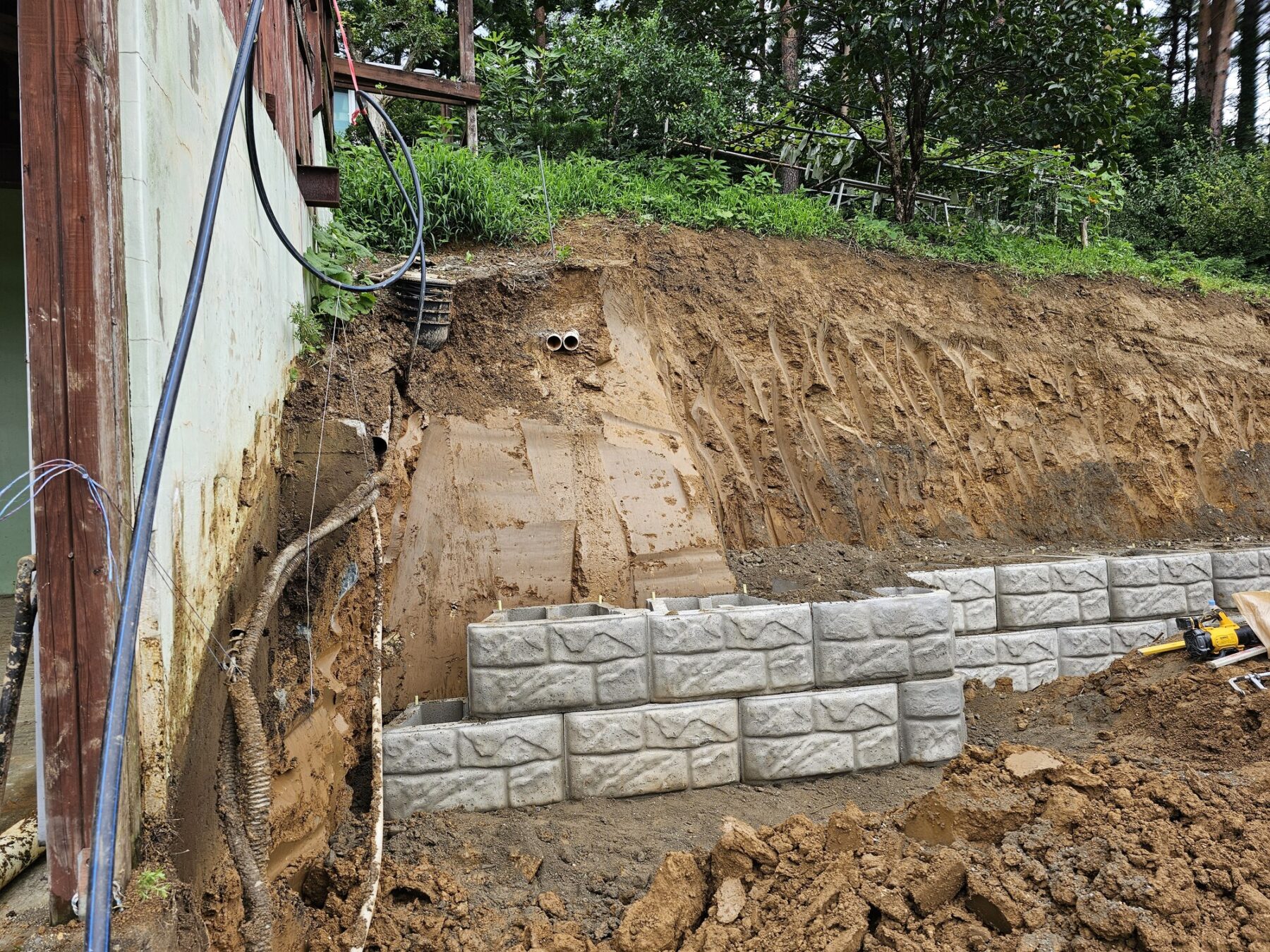

양양군 전원주택 기존 건물 주변 낮은 보강토옹벽 조적
기존 건물 하부의 굴착면을 따라 낮은 보강토옹벽의 선형과 첫 단을 잡았습니다.

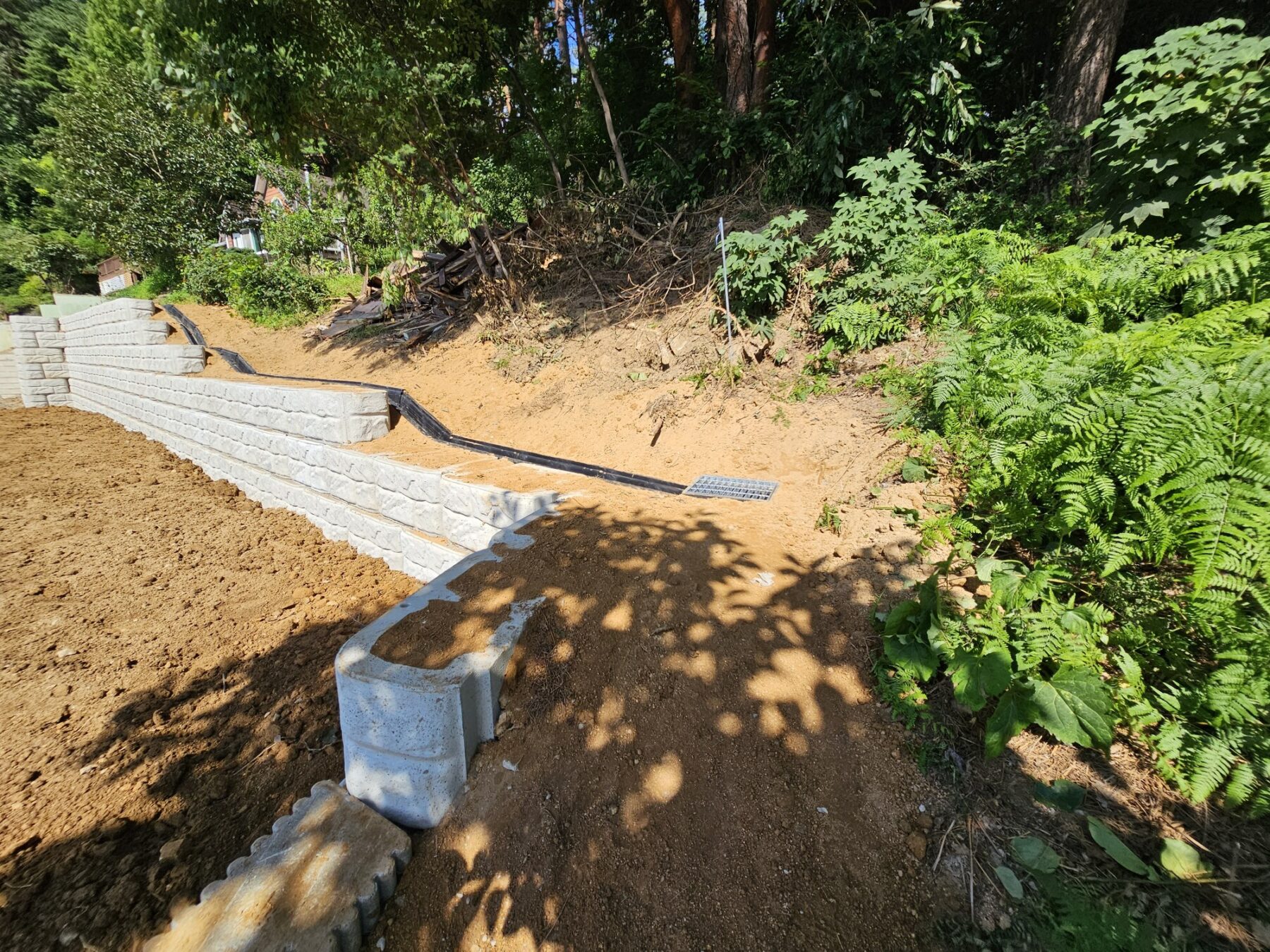

양양군 전원주택 단차형 보강토옹벽과 배수관 마감
지형 높이에 맞춰 옹벽을 단차형으로 낮추고 배수관을 따라 되메우기 전 상태를 확인했습니다.

배면 배수관과 사면 부직포

산쪽에서 내려오는 물이 옹벽 뒤와 외부 부지에 머물지 않도록 배면을 따라 배수관을 설치했습니다. 노출된 경사면에는 부직포를 포설해 토사와 배수 구간을 분리하고 후속 자연석 마감의 바탕을 만들었습니다.

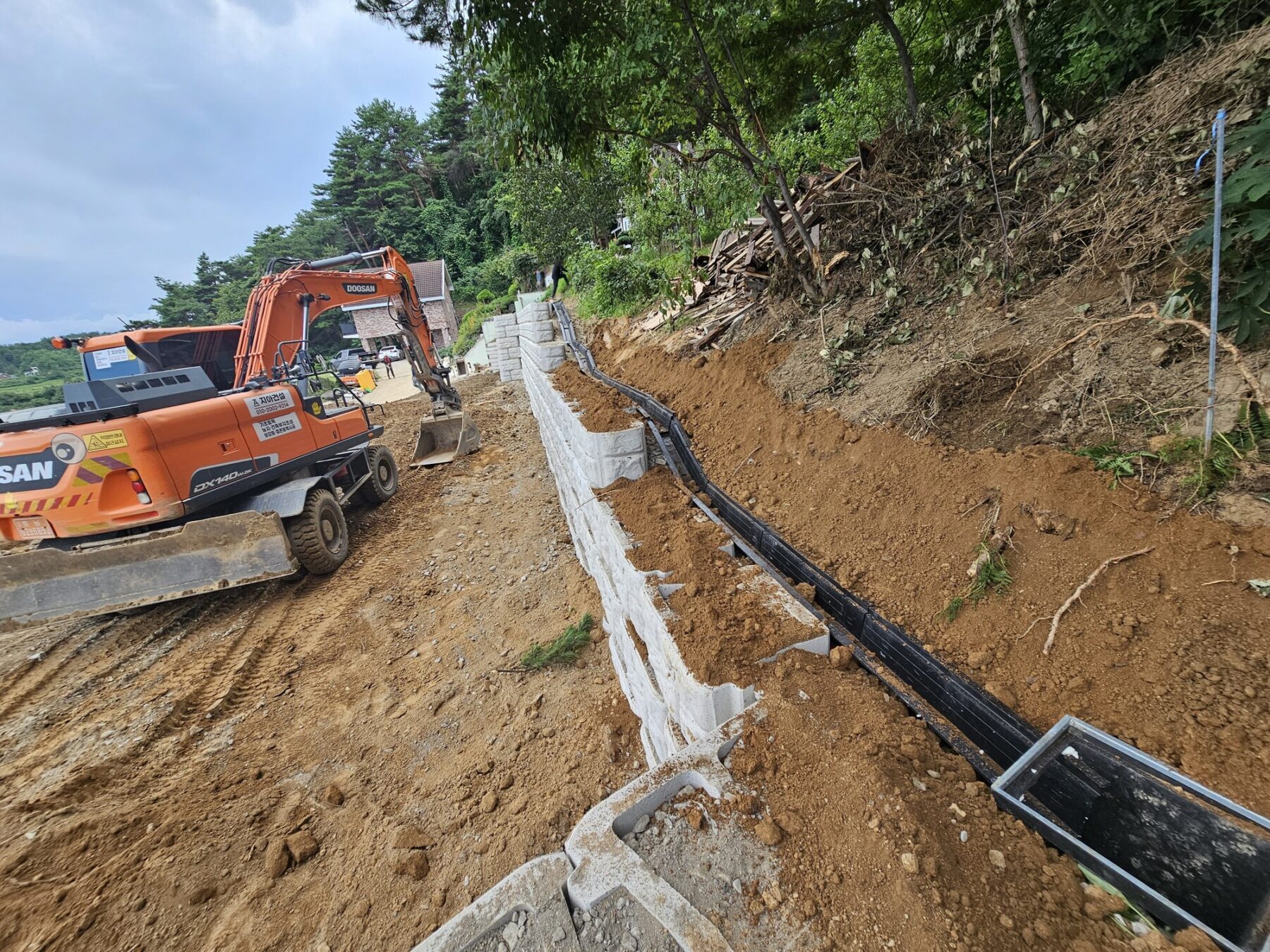

양양군 전원주택 낮은 보강토옹벽 배면 배수관 설치
낮은 옹벽의 배면을 따라 배수관을 설치해 경사면에서 내려오는 물이 벽체 뒤에 머물지 않도록 했습니다.

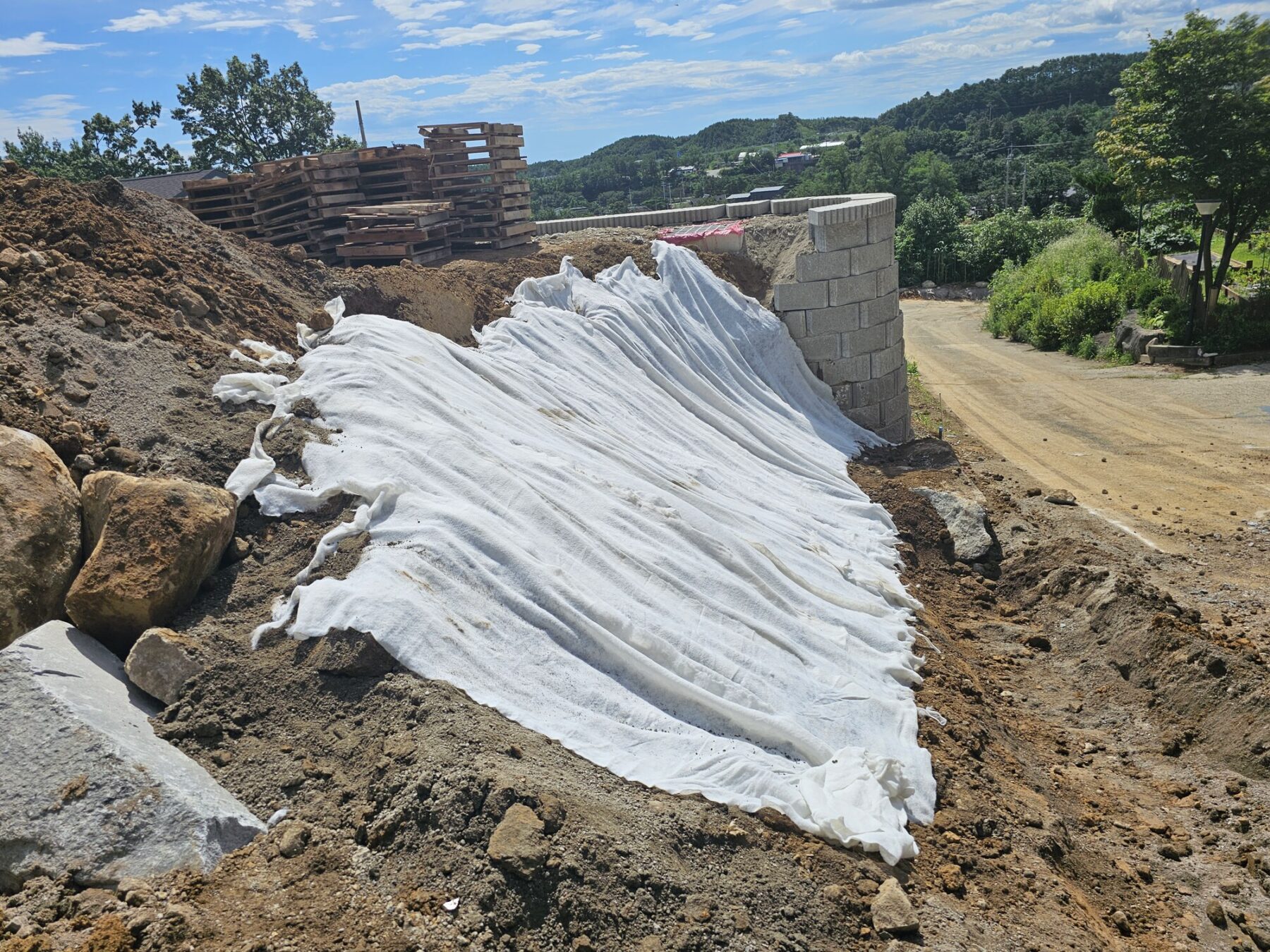

양양군 전원주택 사면 부직포 포설과 배수 준비
토사가 드러난 경사면에는 부직포를 포설해 사면과 배수 구간을 구분하고 다음 마감 공정을 준비했습니다.

자연석으로 사면 하부 보완

주 옹벽의 끝단과 도로 쪽 사면이 만나는 부분에는 자연석을 한 개씩 맞춰 놓았습니다. 급하게 떨어지는 사면 하부를 자연석으로 보완하면서 보강토옹벽과 주변 지형이 어색하게 끊기지 않도록 연결했습니다.

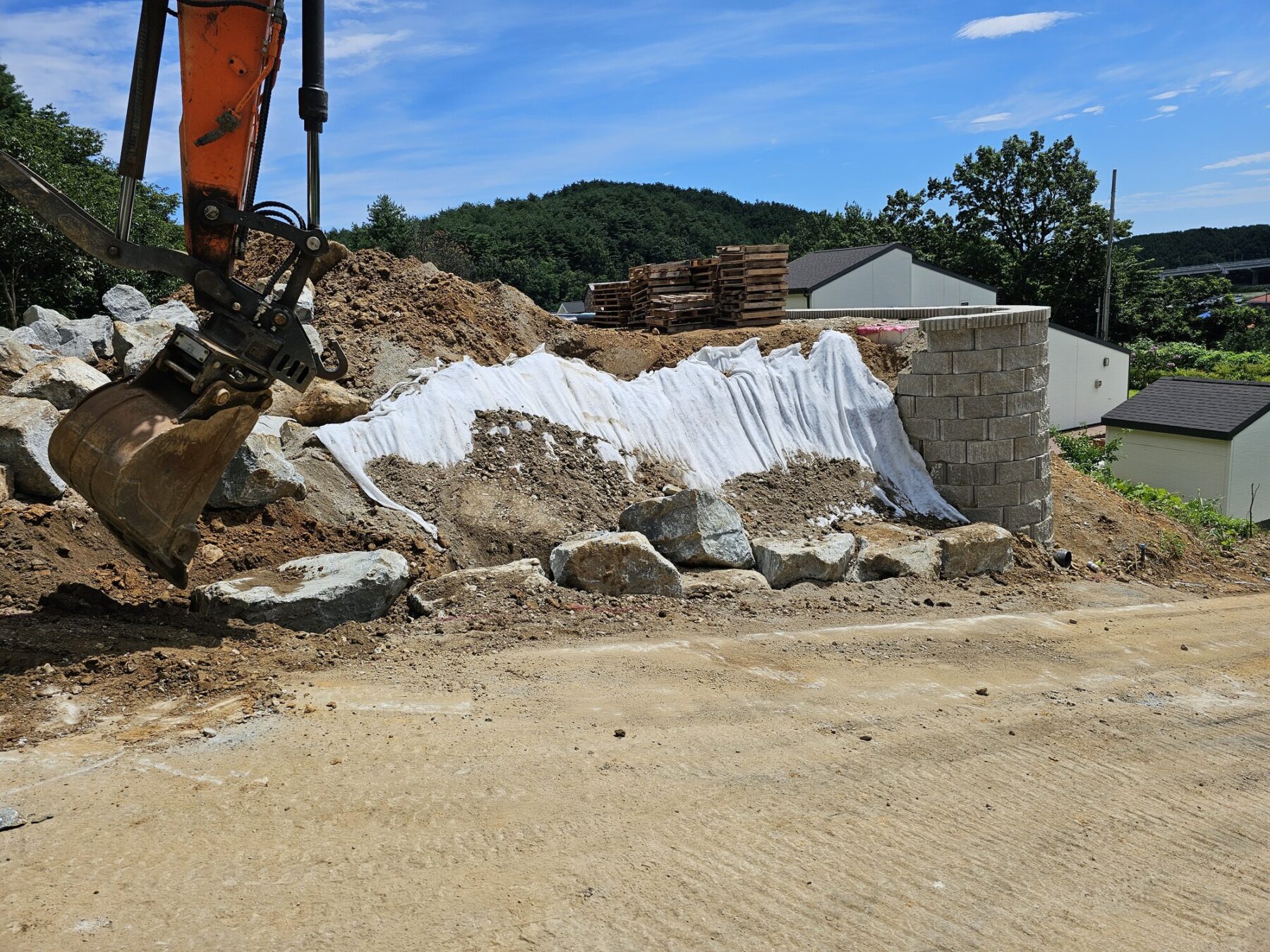

양양군 전원주택 사면 하부 자연석 놓기
굴착기로 자연석을 한 개씩 맞춰 놓아 사면 하부를 보완하고 주 옹벽 끝단과 연결했습니다.

외부 부지정지와 마감

옹벽, 배수관, 사면과 자연석 작업을 마친 뒤 외부 부지에 남은 토사를 고르게 펴고 최종 면을 정리했습니다. 건축시공사와 공정 범위를 맞추면서 주택 주변을 다음 작업이 바로 이어질 수 있는 상태로 마무리했습니다.

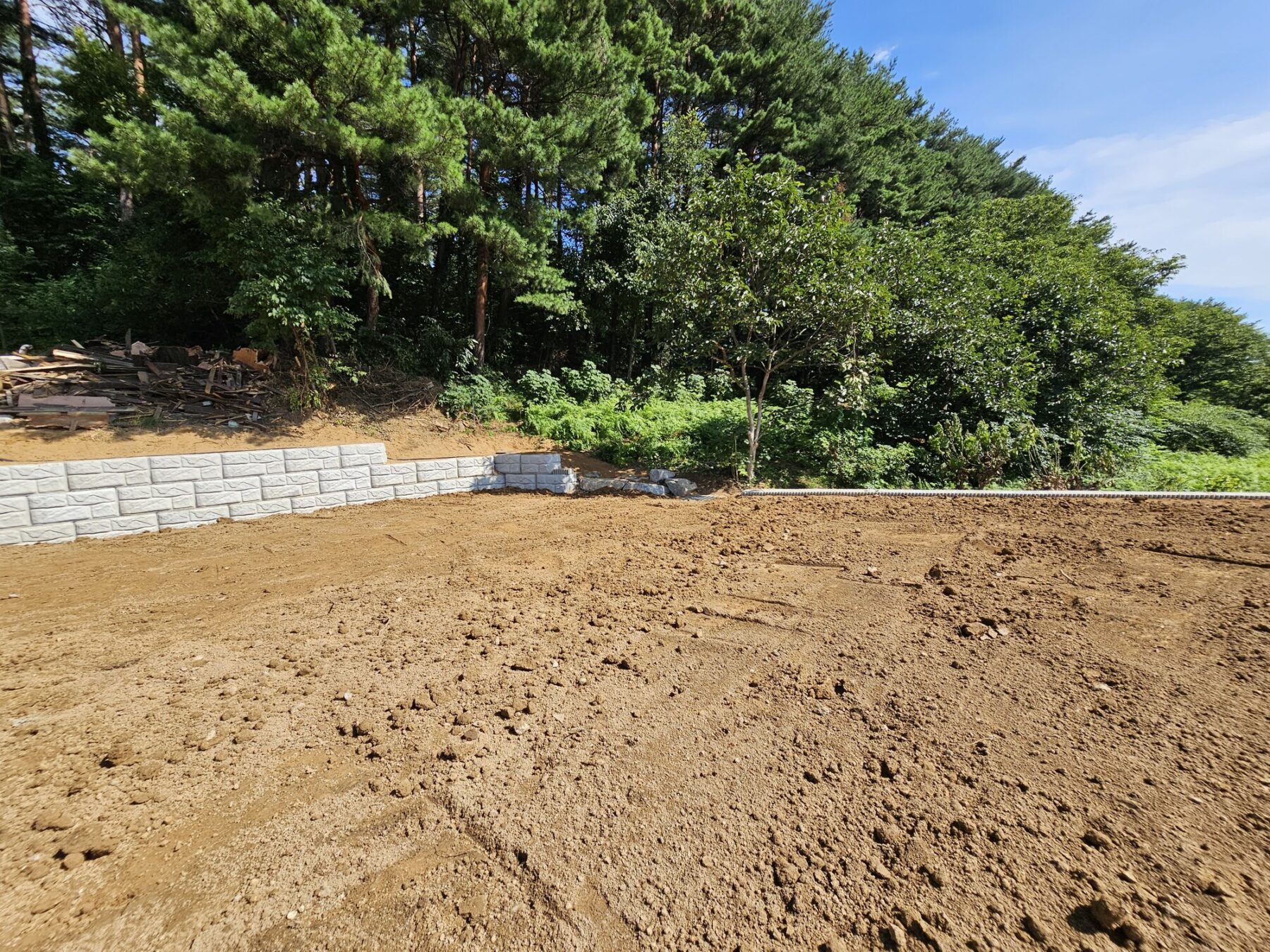

양양군 전원주택 외부 부지 최종 정지
옹벽과 배수 공정을 마친 뒤 외부 부지 전체의 흙을 고르게 펴 마감 높이와 동선을 정리했습니다.

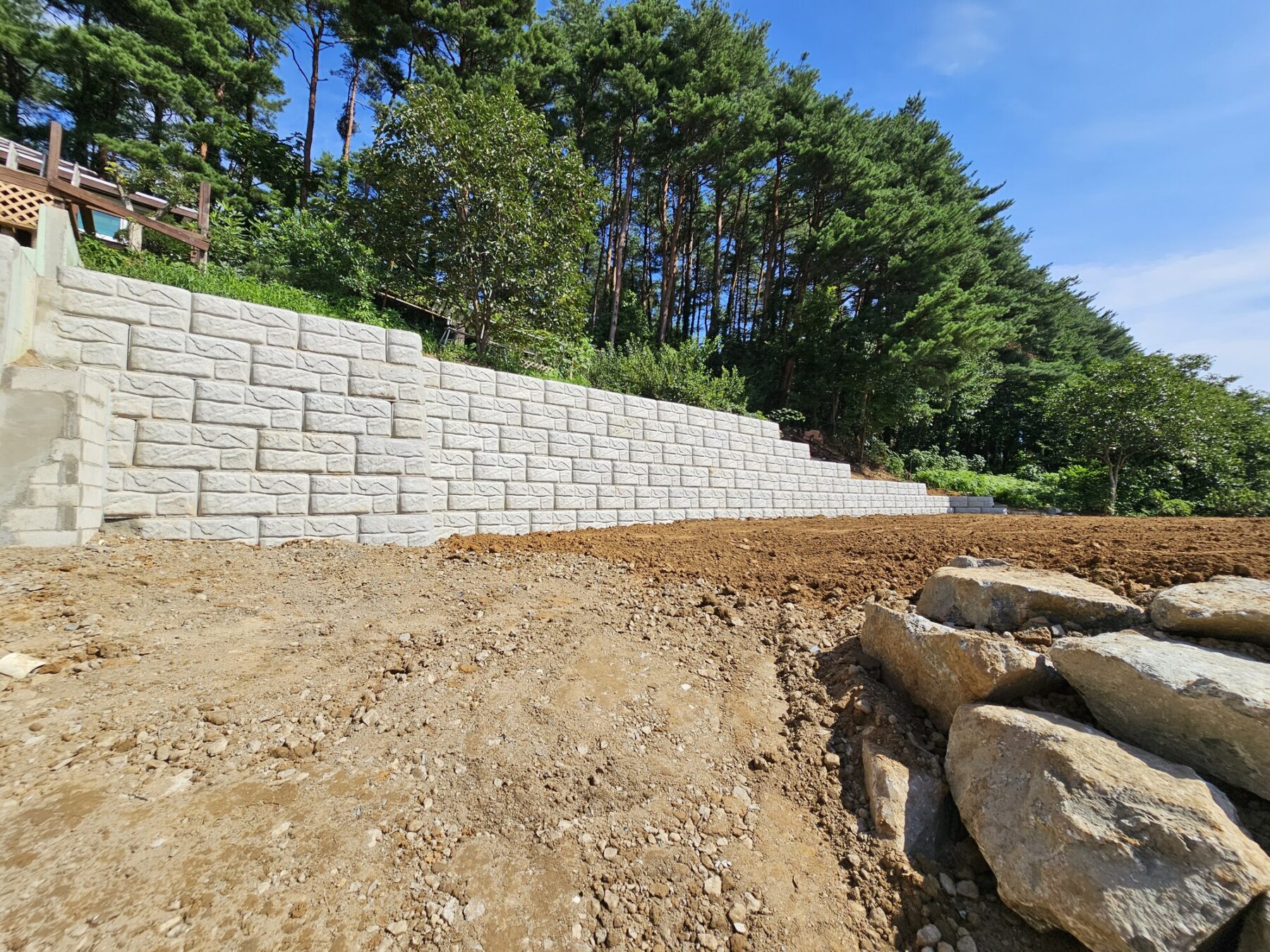

양양군 전원주택 낮은 보강토옹벽과 외부 부지정지 완료
주택 주변의 낮은 보강토옹벽과 부지 면을 정리하고 자연석 경계까지 연결한 완료 전경입니다.

양양 윤성하우징 협업 외부토목 전체 시공기

함수비가 높은 토질과 긴 자재 반입 동선을 고려해 보강토옹벽의 기초·보강재·층별다짐을 진행하고, 이후 배수와 외부 정리까지 이어간 2부작입니다.

습한 토질과 200m가 넘는 자재 반입 동선을 함께 해결한 현장

함수비가 높은 지반 조건에서 보강토옹벽을 시공하면서 지오그리드와 뒤채움, 층별다짐을 관리했고, 현장 접근 조건 때문에 자재를 200m가 넘는 구간에서 지게차로 운반해야 했습니다. 이후 배수와 주변 외부공정까지 연결했습니다.

옹벽 자체의 적층뿐 아니라 지반 상태와 재료 반입, 다짐 장비 운용, 배수까지 실제 시공 여건을 함께 조율한 사례입니다.

현장 조건: 함수비 높은 토질 · 200m 이상 자재 반입 동선 · 보강재·층별다짐 · 배수 연계

부지조성·토공 · 옹벽 · 배수·관로

EXPERTISE CONNECTION

보강토·옹벽 경험으로 연결되는 현장입니다.

한 현장의 기록을 따로 두지 않고 같은 공종의 실제 사례와 연결해 공법·현장조건·마감 경험을 함께 확인할 수 있게 구성했습니다.
