핵심 답변
먼저 결론부터 확인하세요
전원주택 토목공사는 며칠이면 끝나는지, 부지조성·옹벽·배수·기초·외부마감에 각각 얼마나 걸리는지와 우천·양생·건축공정 때문에 일정이 달라지는 이유를 실제 사례로 정리합니다.
토목공사 기간은 평수만으로 정할 수 없습니다. 같은 100평 부지라도 평탄한 땅에 배수와 포장만 하는 현장과, 암반을 굴착하고 옹벽·성토·기초까지 연결하는 현장은 필요한 장비와 작업 순서가 완전히 다릅니다. 건축주가 일정을 잡을 때는 ‘작업일 며칠’뿐 아니라 우천, 자재 제작·반입, 콘크리트 양생, 검사와 건축공정과의 인계까지 포함한 전체 소요기간을 확인해야 합니다.
작업일과 전체 소요기간은 다릅니다
견적서에 장비 5일, 인력 5일이 잡혔다고 해서 착공 후 5일 만에 모든 공사가 끝난다는 뜻은 아닙니다. 공정 사이에 측량과 승인, 레미콘 예약, 콘크리트 양생, 건축업체 작업, 비로 인한 지반 건조 대기가 들어갈 수 있습니다.
- 순수 작업일: 장비와 인력이 실제 시공하는 날
- 대기일: 우천·지반 건조·자재 반입·검사·양생을 기다리는 날
- 인계일: 토목에서 건축으로, 다시 건축에서 외부토목으로 현장을 넘기는 시점
- 전체 소요기간: 착공부터 최종 마감까지 달력상 걸리는 기간
공종별 기간은 어느 정도로 봐야 할까?
아래 기간은 소규모 전원주택 현장의 일반적인 검토 범위일 뿐 확정 공기가 아닙니다. 물량, 높이, 토질, 장비 진입, 운반거리, 민원과 인허가 조건에 따라 크게 달라집니다.
- 측량·현장 정리: 보통 1~2작업일. 경계와 계획고가 불명확하면 착공 전에 더 걸릴 수 있습니다.
- 절토·성토·잔토 반출: 소규모는 수일, 대량 반출입은 1~2주 이상도 필요합니다. 덤프 회전거리와 사토장·토취장이 핵심입니다.
- 옹벽: 기초와 배수층, 층별 뒤채움·다짐이 있어 면적만으로 계산하기 어렵습니다. 높고 긴 옹벽은 수 주 단위로 봐야 합니다.
- 우수·오수·정화조: 관로가 짧으면 수일이지만 공공관 접속, 깊은 굴착, 협소부와 지하 장애물이 있으면 늘어납니다.
- 건물 기초: 터파기·쇄석·철근·거푸집·배관·타설에 더해 콘크리트 양생과 다음 공정 조건을 반영해야 합니다.
- 마당 포장·보도블럭: 기반 다짐과 배수구 높이가 확정된 뒤 수일에서 1주 이상. 면적과 디자인, 경계석·계단·펜스 포함 여부에 따라 달라집니다.
일정을 가장 크게 바꾸는 현장 변수 7가지
- 암반과 연약지반: 암 파쇄·반출 또는 불량토 제거·골재 치환이 추가됩니다.
- 토사 반입·반출 거리: 덤프 한 대의 하루 회전수가 생산량을 좌우합니다.
- 우천: 비가 그쳐도 젖은 성토재와 작업로가 마르기 전에는 다짐 품질과 장비 안전을 확보하기 어렵습니다.
- 협소한 진입로: 대형 장비와 25톤 덤프가 못 들어오면 작은 장비로 나눠 작업해야 합니다.
- 도면·계획고 변경: 굴착 후 높이나 옹벽 위치가 바뀌면 물량 산출과 배수 계획을 다시 잡아야 합니다.
- 자재 수급: 블록·철근·레미콘·맨홀 제작과 운송 일정을 맞춰야 합니다.
- 건축공정 충돌: 비계, 자재 적치, 크레인과 토목 장비 동선이 겹치면 동시에 작업할 수 없습니다.

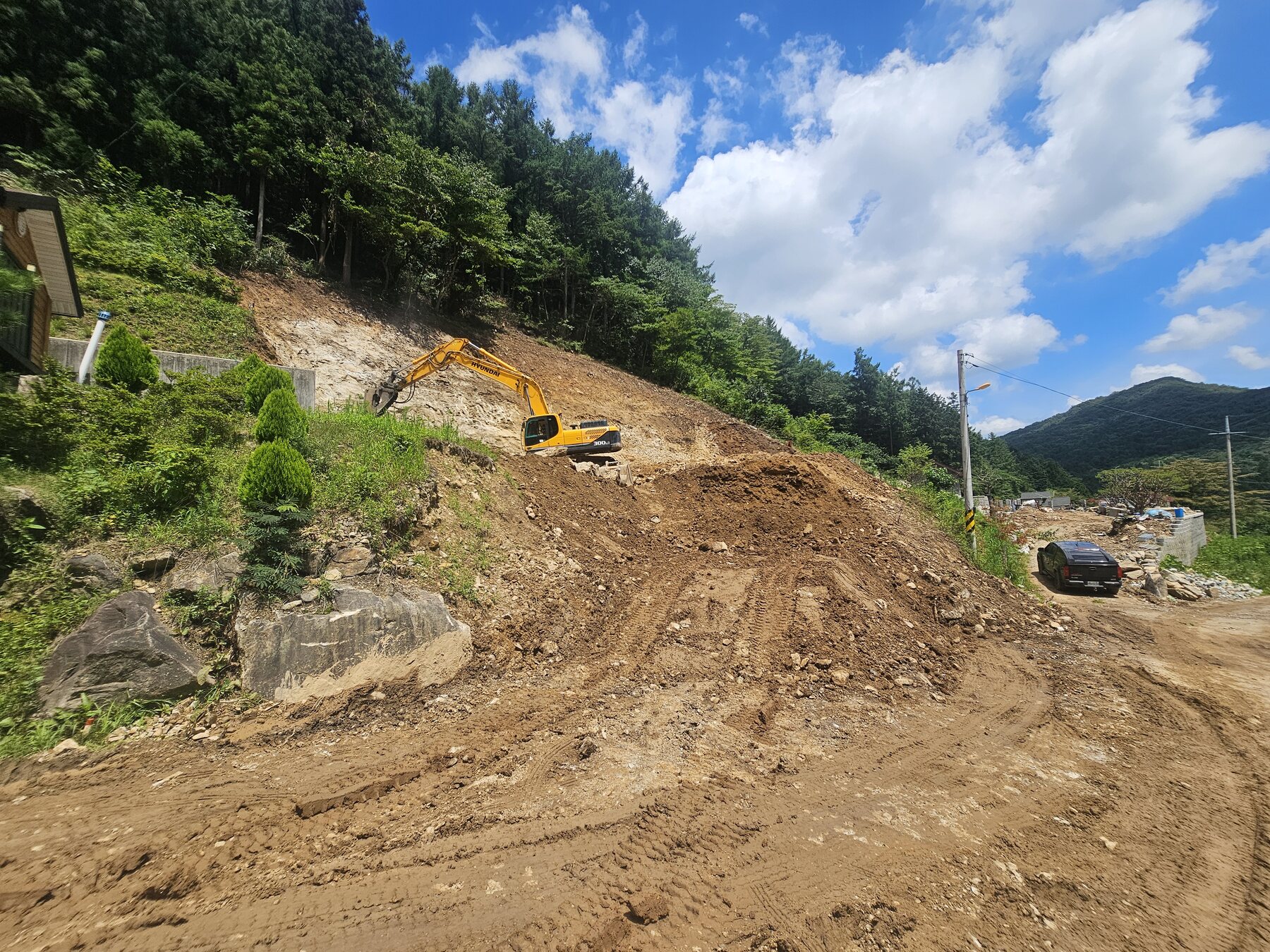

장성군 북일면 선행하우징 협업 1편 보기 — 작업 중 암반이 확인되어 제거하고 계획고와 매립 조건을 조정한 사례입니다.
비가 오면 무조건 하루만 밀리는 것이 아닙니다
우천 당일만 쉬면 된다고 계산하기 쉽지만, 토공은 흙의 함수 상태와 작업로 복구가 중요합니다. 젖은 흙을 억지로 다지면 장비가 빠지고 다짐 품질이 떨어질 수 있습니다. 굴착면에 물이 차면 양수와 불량토 제거가 필요하며, 옹벽 기초나 콘크리트 타설 일정도 레미콘 예약과 함께 다시 잡아야 합니다. 장마철에는 순수 작업일에 예비일을 별도로 두는 편이 현실적입니다.
콘크리트 타설일이 곧 완료일은 아닙니다
기초, 옹벽, 마당 콘크리트는 타설 직후 다음 공정을 바로 진행할 수 없습니다. 구조물의 종류, 콘크리트 강도 발현, 기온과 하중 조건에 따라 양생과 거푸집 해체, 되메우기 시점을 정해야 합니다. 특히 마당 포장은 차량을 너무 빨리 올리면 표면 손상과 균열 위험이 커집니다. 정확한 대기기간은 설계와 현장 조건에 따라 감리·구조 담당자와 확인해야 합니다.
청주시 오창읍 더존하우징 협업 3편 보기 — 경사지 기반공사와 건축 이후 계단·난간·보도블럭 마감까지 이어진 현장입니다.
전원주택 토목은 보통 두 번 이상 나눠 들어갑니다
현장 전체를 한 번에 끝내는 것이 항상 효율적인 것은 아닙니다. 일반적으로 건축 전에는 부지조성, 옹벽, 진입로, 배수 기반과 기초를 진행하고, 건축 중에는 외부 배관 연결과 되메우기를 맞춥니다. 건축 외장과 설비가 끝난 뒤에는 최종 구배, 마당 포장, 계단, 담장과 조경 기반을 마감합니다.
- 1차 토목: 벌목·철거, 절성토, 옹벽, 임시배수, 기초 작업면 조성
- 건축 전후 접점: 기초, 매립배관, 정화조·외부 관로, 구조물 주변 되메우기
- 마감 토목: 최종 계획고, 집수정·맨홀 높이, 마당·진입로 포장, 계단·펜스
평택시 청북읍 옥길리 공간제작소 협업 3편 보기 — 부지조성·기초 이후 외부 콘크리트와 트렌치 배수로 마감한 사례입니다.
공사 일정표에서 반드시 확인할 항목
- 착공 전에 경계측량과 계획고가 확정됐는가
- 토사 반입·반출 장소와 덤프 동선이 확보됐는가
- 블록·철근·레미콘 등 주요 자재 발주일이 잡혔는가
- 우천 시 임시배수와 예비일이 반영됐는가
- 콘크리트 타설 후 양생·거푸집 해체·되메우기 기준이 있는가
- 건축업체와 토목업체의 선행조건과 인계일이 정해졌는가
- 외부마감 전에 비계·폐기물·자재가 빠지는 날짜가 확정됐는가
- 추가공사나 설계변경 시 공기 연장 기준을 계약서에 적었는가
계룡시 전원주택 후면부 확장 3편 보기 — 기존 구조물 철거와 절토, 옹벽·배수에 이어 계단·경사로·포장까지 마감한 사례입니다.
함께 보면 좋은 지아건설 정보글
- 전원주택 토목공사 순서, 어디서부터 시작할까?
- 건축업체와 토목업체, 어디까지 누가 맡을까?
- 토목공사 계약서의 공사범위·제외항목·추가공사 기준
- 토목공사 추가비용 발생 원인과 정산 기준
지아건설은 현장 규모만 보고 완료일을 단정하기보다 도면, 계획고, 토질, 장비·덤프 진입, 공종별 물량과 건축 일정부터 확인합니다. 상담 시 현장 주소, 배치도, 원하는 착공·입주 시기와 건축업체 공정표를 함께 보내면 순수 작업일과 대기·인계가 포함된 현실적인 일정을 검토할 수 있습니다.
이 글의 기간은 일반적인 현장 이해를 위한 범위입니다. 실제 공기는 설계, 물량, 토질, 기상, 인허가, 자재 수급과 업체 간 일정에 따라 달라지며 계약 전 현장 확인이 필요합니다.
OFFICIAL REFERENCES
공식 기준 원문 확인
아래 자료는 본문의 법적·기술적 판단을 확인하기 위한 공공기관 원문입니다. 지아건설의 설명은 현장 적용을 돕기 위한 실무 해설이며, 최신 개정 내용과 개별 현장의 최종 판단은 원문 및 관할기관·설계자 확인을 우선합니다.
- 국가건설기준센터 — 콘크리트 KDS/KCS 14 20 00콘크리트 구조·시공·철근·거푸집 관련 기준 확인
이 글의 근거와 적용 범위
자료 성격: 지아건설이 직접 수행하거나 검토한 현장의 시공기록, 현장사진과 공정 경험을 바탕으로 정리한 실무 정보입니다. 본문에 연결된 시공사례에서 현장 조건과 실제 작업 범위를 함께 확인할 수 있습니다.
적용 범위: 같은 공종이라도 토질, 고저차, 구조 조건, 장비 진입, 배수 방향과 인허가 조건에 따라 결과가 달라집니다. 법적 판단은 관할 행정기관, 구조 안전은 해당 분야 설계자·기술자 확인을 우선하며 실제 공사비와 시공방법은 도면 및 현장 확인 후 결정합니다.
문서 기록 최초 게시 2026.08.23 · 최종 수정 2026.08.23 · 작성·현장 검토 지아건설
