핵심 답변
먼저 결론부터 확인하세요
토목공사 추가비용은 암반·연약지반 같은 미확인 조건, 실제 물량 증가, 설계와 요청 변경, 장비 진입 제한, 선행공정 오류와 재작업에서 주로 발생합니다. 확인 자료와 정산 기준을 현장 사례로 정리합니다.
추가비용이 생겼다는 사실보다 중요한 것은 왜 생겼고 어떻게 확인했는지입니다. 토목공사는 땅속 상태와 실제 높이·물량이 착공 후 드러나는 경우가 있고, 건축 배치나 건축주의 요청이 바뀌면서 공사범위가 달라지기도 합니다. 추가비용을 무조건 부당하다고 보거나 반대로 현장이라는 이유로 모두 인정하기보다, 최초 계약범위와 달라진 조건을 구분하고 장비·인력·자재·운반·반입·반출을 실제 공정으로 다시 산출해야 합니다.
추가비용이 주로 발생하는 7가지 상황
- 굴착 후 암반·연약지반·지하수·매립물이 확인된 경우
- 성토·잔토·옹벽·관로 등 실제 물량이 증가한 경우
- 도면·계획고·건물 배치 또는 공법이 변경된 경우
- 건축주가 포장·펜스·조경 등 새 범위를 요청한 경우
- 장비 진입과 토사 반출 조건이 예상과 달라진 경우
- 지급자재·선행공정 지연으로 장비와 인력이 대기한 경우
- 기존 시설 또는 다른 업체 시공분의 철거·재작업이 필요한 경우
1. 암반과 연약지반은 장비·공법·반출량을 바꿉니다

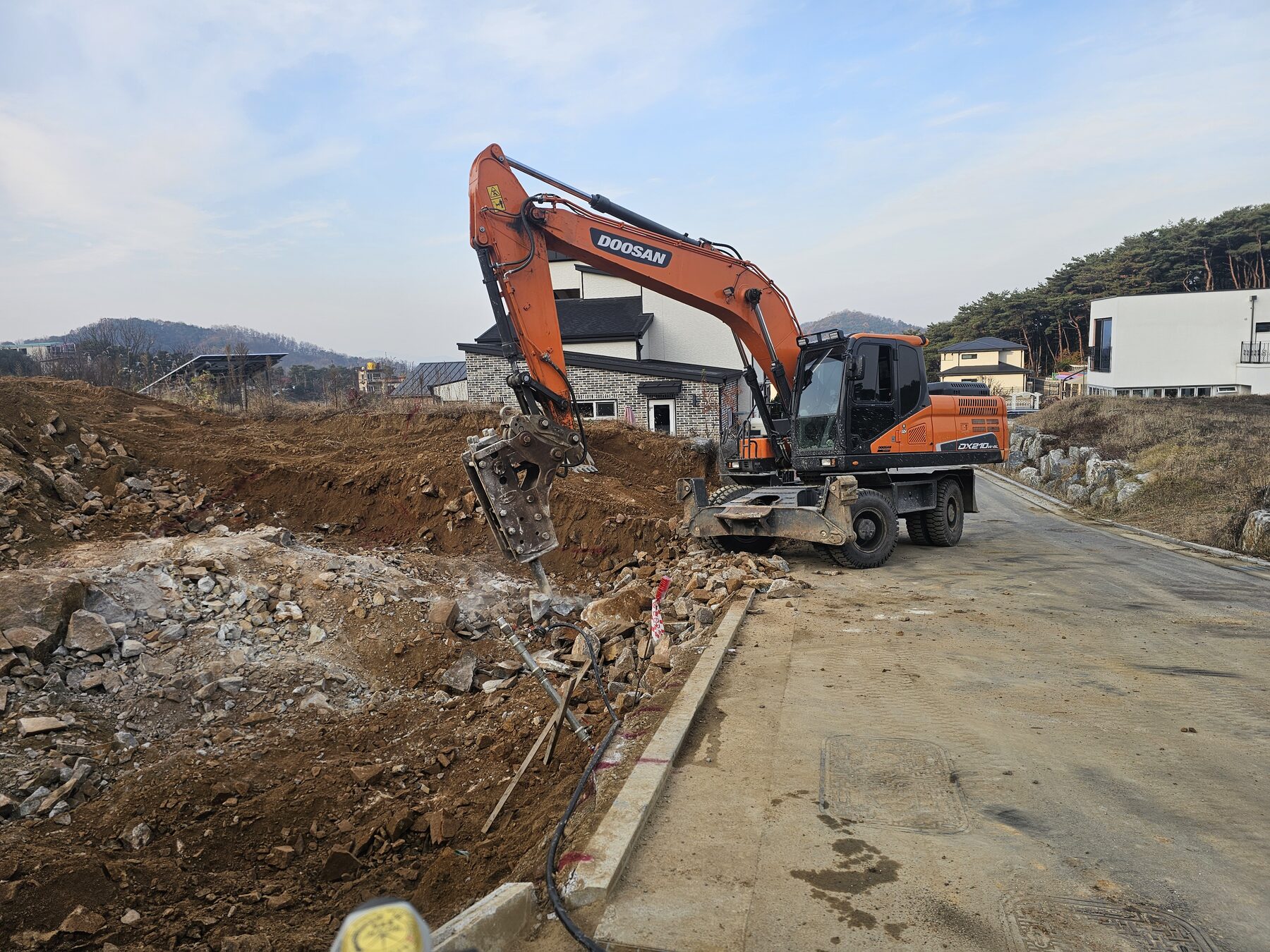

토사 굴착을 기준으로 견적했는데 암반이 나오면 브레이커·리퍼·암파쇄 장비가 추가되고 생산성이 낮아집니다. 파쇄한 암을 현장에 사용할 수 있는지, 외부로 반출해야 하는지에 따라 상차·운반·사토 비용도 달라집니다.

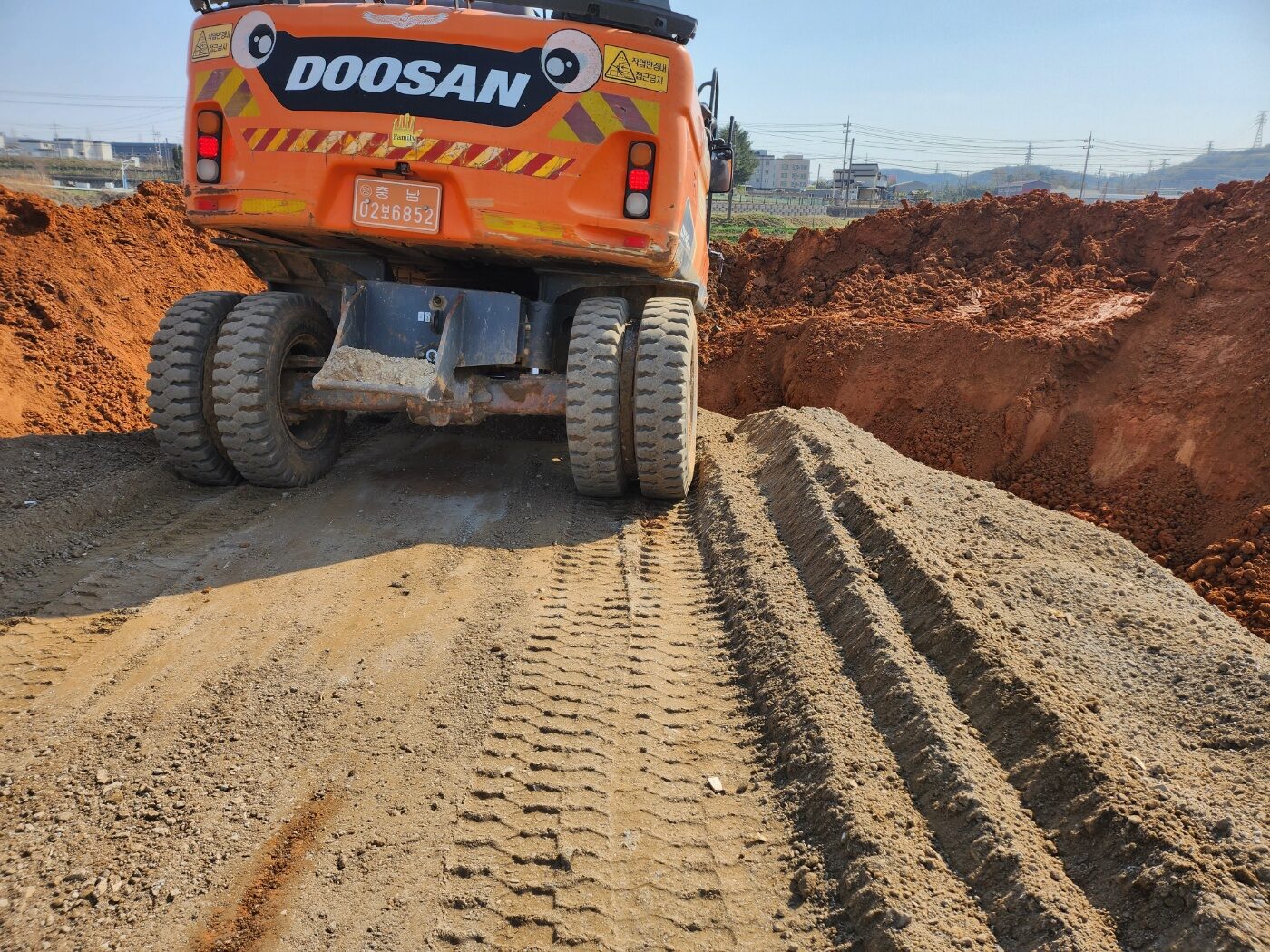

반대로 연약한 황토층이나 유기질토가 예상보다 깊으면 불량층 제거, 골재치환, 유공관·부직포 배수와 추가 다짐이 필요할 수 있습니다. 중요한 것은 ‘암이 나왔다’ 또는 ‘땅이 약하다’는 말만이 아니라 위치·깊이·처리구간과 투입 공정을 기록하는 것입니다.


2. 예상물량과 실제물량이 달라질 때
성토량은 면적뿐 아니라 평균 높이와 침하·다짐여유, 기존 지반의 단차에 따라 달라집니다. 잔토 반출은 굴착량에서 현장 재사용량을 뺀 물량이고, 옹벽은 전면 면적 외에도 매립단·기초와 단차부가 영향을 줍니다. 관로도 평면 길이만이 아니라 깊이, 맨홀과 접속부가 공정에 포함됩니다.
예상수량을 계약한 경우 실제 시공량이 달라지면 측량성과, 반입·반출 대수, 계근표, 납품서와 시공 전후 사진으로 증감량을 확인합니다. 단순히 평수에 단가를 곱하기보다 증가한 장비일수·인력·자재·운반을 다시 합산해야 합니다.
3. 도면·계획고·건물 배치가 변경될 때
건물 위치와 바닥 높이가 바뀌면 터파기와 되메우기, 옹벽 높이, 진입로 경사와 외부 배수 방향이 함께 바뀔 수 있습니다. 기초가 완료된 뒤 정화조나 관로 위치가 변경되면 이미 다진 구간을 다시 굴착하거나 콘크리트 주변을 우회해야 할 수 있습니다.
변경 전·후 도면을 보관하고 늘거나 줄어든 공정을 함께 정산해야 합니다. 추가된 공사만 계산하고 취소된 물량을 빼지 않거나, 반대로 도면 변경으로 생긴 재작업을 단순 물량 차이로만 보는 방식은 정확하지 않습니다.
4. 건축주 요청으로 사용범위가 넓어질 때
처음에는 건축 기초와 배수까지만 계획했다가 마당 콘크리트, 보도블럭, 펜스, 대문, 조경과 추가 옹벽을 요청하는 경우가 있습니다. 기존 공정과 연속해서 작업할 수 있어도 처음 계약에 없었던 장비·자재·인력은 별도 범위입니다.

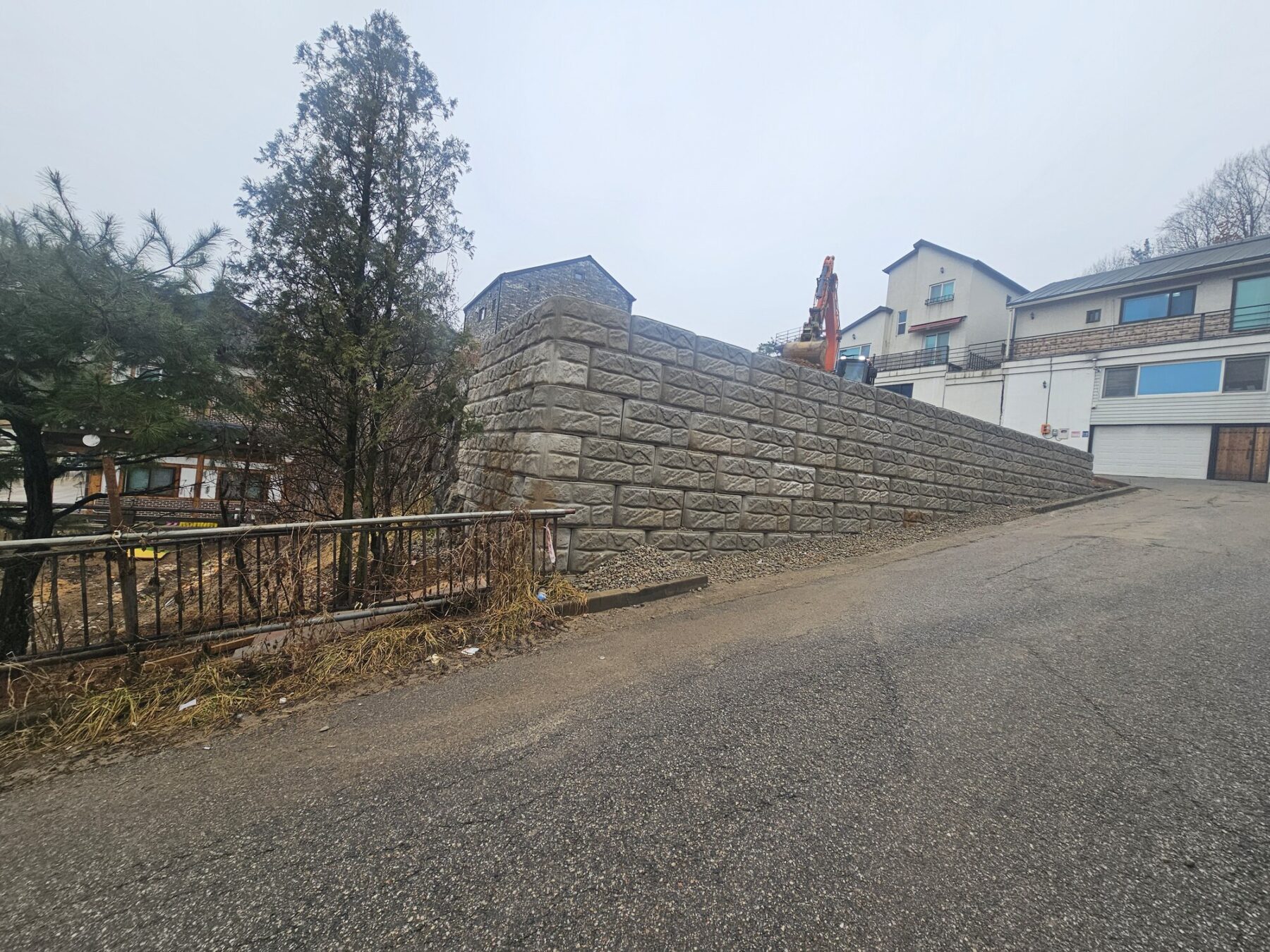

부지를 더 넓게 사용하려고 기존 석축이나 경사면을 철거하고 새 옹벽으로 바꾸는 경우에는 철거·폐기물 반출·기초·옹벽·뒤채움·배수까지 공정 전체가 추가될 수 있습니다.

5. 장비 진입과 토사 운반조건이 달라질 때
현장에 25톤 덤프가 직접 들어갈 것으로 보았지만 회전이 안 되거나 도로 폭·교량·전선 때문에 작은 차량으로 나눠 운반해야 하면 운반횟수와 상하차가 늘어납니다. 굴착기도 계획한 규격이 들어가지 못하면 소형장비 여러 대나 소운반 장비가 필요할 수 있습니다.
사토장 또는 토취장의 거리와 반입 가능 시간이 바뀌어도 차량 회전수와 장비 대기시간이 달라집니다. 진입 불가가 처음부터 확인 가능했던 조건인지, 착공 후 새롭게 제한된 조건인지도 구분해야 합니다.
6. 선행공정 지연으로 장비와 인력이 멈출 때
도면 승인, 건축 기초, 지급자재, 레미콘 또는 다른 업체 작업이 늦어지면 투입된 장비와 인력이 현장에서 대기하거나 철수 후 다시 들어와야 할 수 있습니다. 단순한 일정 변경과 이미 투입된 비용이 발생한 대기는 구분해야 합니다.
대기 시작과 종료 시각, 현장에 투입된 장비·인원, 작업이 불가능했던 이유와 재투입 운반비를 작업일보로 남기면 정산 근거가 됩니다.
7. 기존 시설과 다른 업체 시공분을 재작업할 때

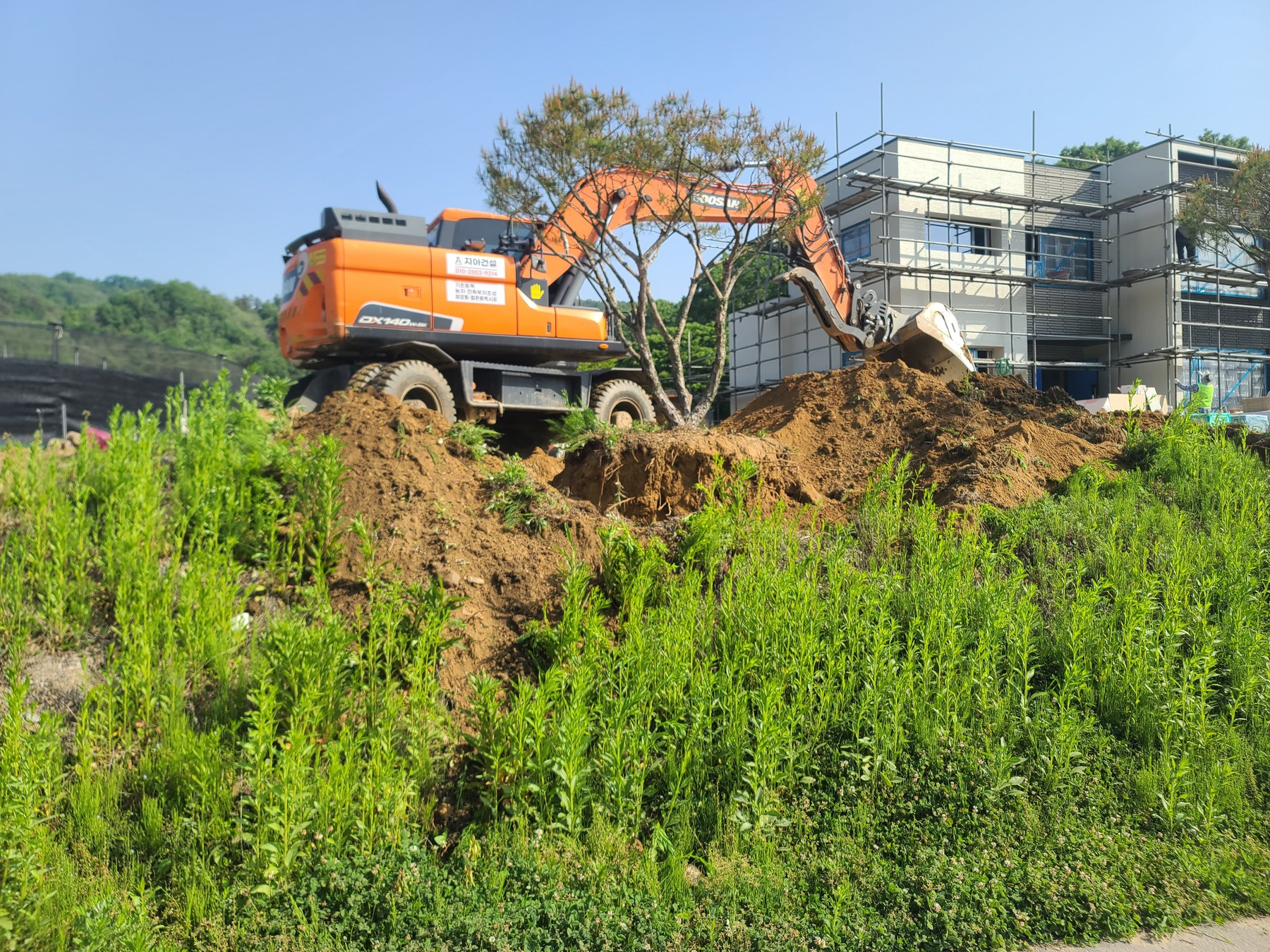

기존 배관이 역구배이거나 정화조가 침하하고, 옹벽·포장 하자가 새 공정을 방해하면 단순 연결이 아니라 철거·재굴착·폐기물 반출·기초 재조성·재시공이 필요할 수 있습니다. 최초 계약이 기존 시설의 정상 상태를 전제로 했다면 재작업 범위를 별도로 확인해야 합니다.

추가비용을 확인하는 5단계
- 최초 범위 확인 — 계약서·도면·산출내역에서 포함 여부를 먼저 확인
- 변경 원인 기록 — 현장사진, 위치, 길이·면적·부피와 발생 시점 기록
- 처리방법 협의 — 유지·철거·대체공법과 공사기간 영향 비교
- 증감내역 산출 — 장비·인력·자재·운반·반입·반출·대기·재작업을 공정별 계산
- 작업 전 서면 확인 — 추가금액과 감액, 기간 변경을 확인한 뒤 진행
추가공사 정산표에 들어갈 항목
1. 발생일과 작업 위치
2. 최초 계약범위와 달라진 내용
3. 변경 사유: 현장조건 / 물량증가 / 설계변경 / 건축주 요청 / 선행공정 / 재작업
4. 증가·감소한 장비, 인원, 자재와 운반
5. 반입·반출 및 폐기물 처리량
6. 대기·철수·재투입 여부
7. 추가금액·감액금액과 부가세
8. 공사기간 변경
9. 사진·도면·계근표·납품서 등 확인자료
10. 작업 전 당사자 확인
무조건 추가비용으로 보기 어려운 경우
- 최초 견적과 계약범위에 이미 포함된 공정
- 시공사의 물량산출 오류나 작업순서 잘못 때문에 반복한 공사
- 별도 협의 없이 임의로 사양을 높이거나 범위를 확대한 경우
- 증가한 물량과 투입비용을 확인할 기록이 없는 경우
반대로 건축주 요청이나 설계변경, 확인하기 어려웠던 지중조건으로 실제 공정이 늘었다면 최초 계약금액만으로 무조건 처리하기도 어렵습니다. 결국 계약범위, 발생 원인과 확인자료가 판단 기준입니다.
결론
토목공사 추가비용은 숨겨 두었다가 마지막에 말할 금액이 아니라, 최초 조건에서 무엇이 달라졌는지를 현장에서 확인하고 공정별로 다시 계산해야 할 비용입니다. 암반과 연약지반, 실제 물량, 설계·요청 변경, 진입조건, 대기와 재작업을 분리하고 작업 전 서면으로 확인하면 건축주와 시공사 모두 불필요한 분쟁을 줄일 수 있습니다.
현장 주소·도면·사진과 기존 견적 범위를 보내주시면 추가로 확인할 조건과 장비·인력·자재·운반 항목을 실제 공정 기준으로 검토합니다. 전화 010-5366-1692 또는 홈페이지 상담창을 이용할 수 있습니다.
※ 이 글은 일반적인 현장 정산 기준을 설명한 자료이며 개별 계약의 법률자문이 아닙니다. 실제 책임과 정산은 계약문서, 변경 경위와 최신 법령을 함께 확인해야 합니다.
OFFICIAL REFERENCES
공식 기준 원문 확인
아래 자료는 본문의 법적·기술적 판단을 확인하기 위한 공공기관 원문입니다. 지아건설의 설명은 현장 적용을 돕기 위한 실무 해설이며, 최신 개정 내용과 개별 현장의 최종 판단은 원문 및 관할기관·설계자 확인을 우선합니다.
- 국가법령정보센터 — 건설산업기본법 제22조도급금액·공사기간 등 계약사항의 서면 명시 원칙 확인
이 글의 근거와 적용 범위
자료 성격: 지아건설이 직접 수행하거나 검토한 현장의 시공기록, 현장사진과 공정 경험을 바탕으로 정리한 실무 정보입니다. 본문에 연결된 시공사례에서 현장 조건과 실제 작업 범위를 함께 확인할 수 있습니다.
적용 범위: 같은 공종이라도 토질, 고저차, 구조 조건, 장비 진입, 배수 방향과 인허가 조건에 따라 결과가 달라집니다. 법적 판단은 관할 행정기관, 구조 안전은 해당 분야 설계자·기술자 확인을 우선하며 실제 공사비와 시공방법은 도면 및 현장 확인 후 결정합니다.
문서 기록 최초 게시 2026.08.23 · 최종 수정 2026.08.23 · 작성·현장 검토 지아건설
