현장 개요
- 공종
- 도로·포장·외부토목
공사 개요
앞서 연약지반을 치환하고 보강토 옹벽과 평탄지를 조성한 동일 현장의 후속 외부토목 단계입니다. 전원주택 사용에 필요한 정화조와 외부 기반 배관을 먼저 정리하고, 차량 진입로와 배수로, 펜스·대문까지 순차적으로 연결했습니다.

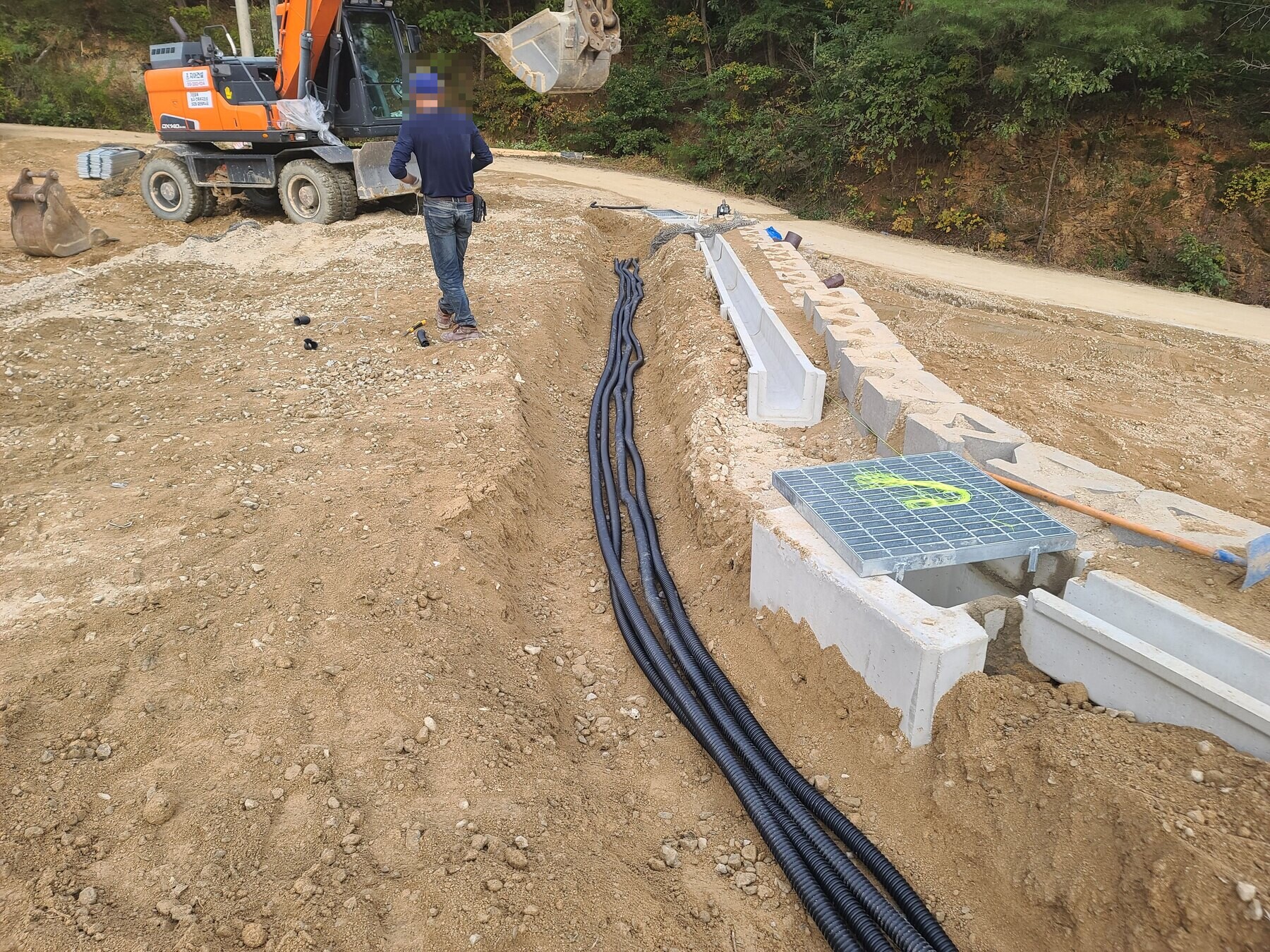

주택 배치에 맞춘 외부 기반 배관
주택 위치와 외부시설 계획을 기준으로 상하수와 전기 등 기반 배관의 동선을 정리했습니다. 후속 포장과 시설물 공사에서 배관이 간섭되지 않도록 연결 위치와 매설 구간을 먼저 확보했습니다.

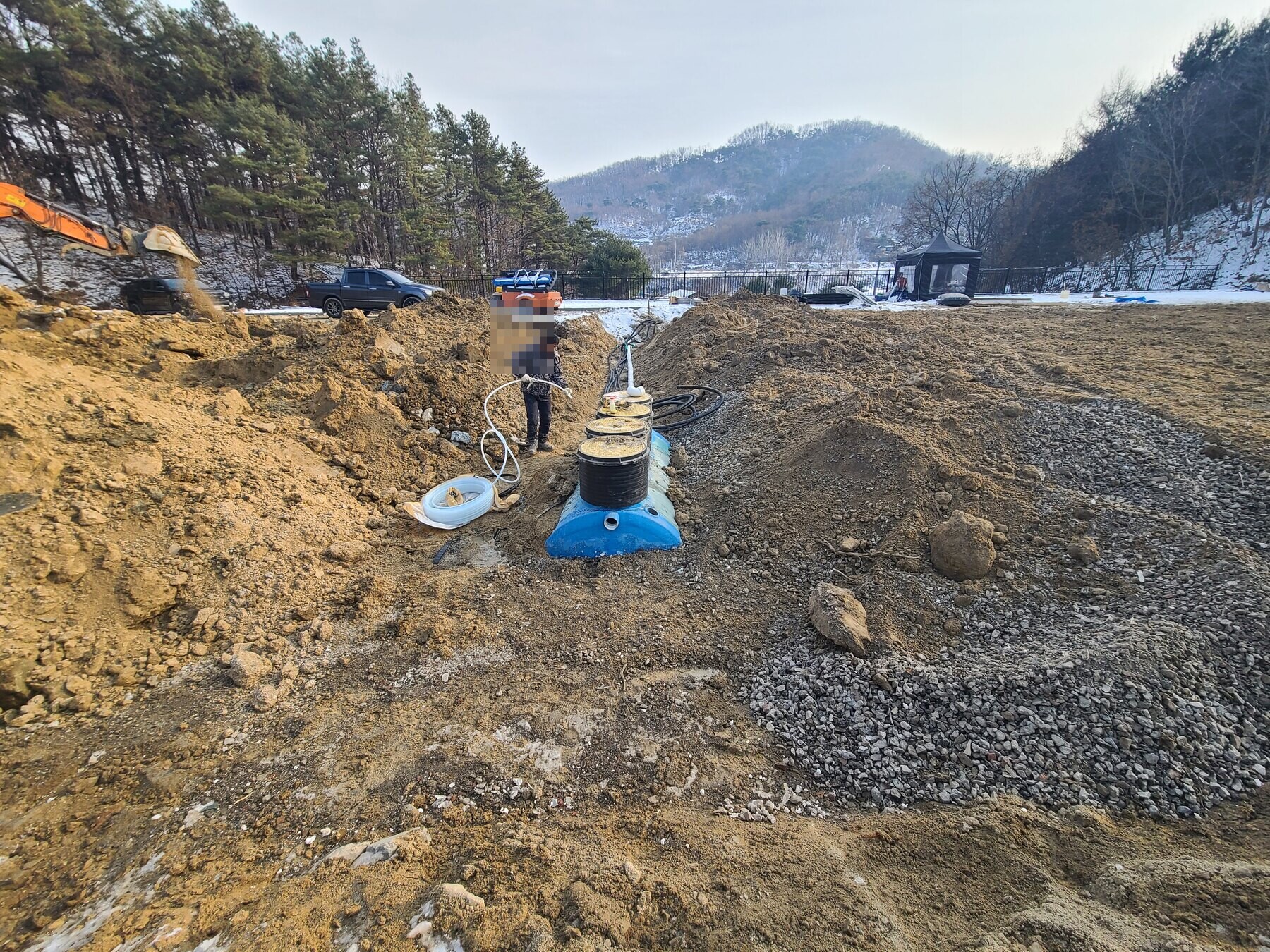

정화조 설치와 오수배관 연결
주택 사용에 필요한 정화조 위치를 굴착해 탱크를 설치하고, 주택 측 오수배관과 점검구를 연결했습니다. 관로의 흐름과 유지관리 동선을 고려해 주변 지반을 정리한 뒤 다음 외부마감 공정으로 이어갔습니다.

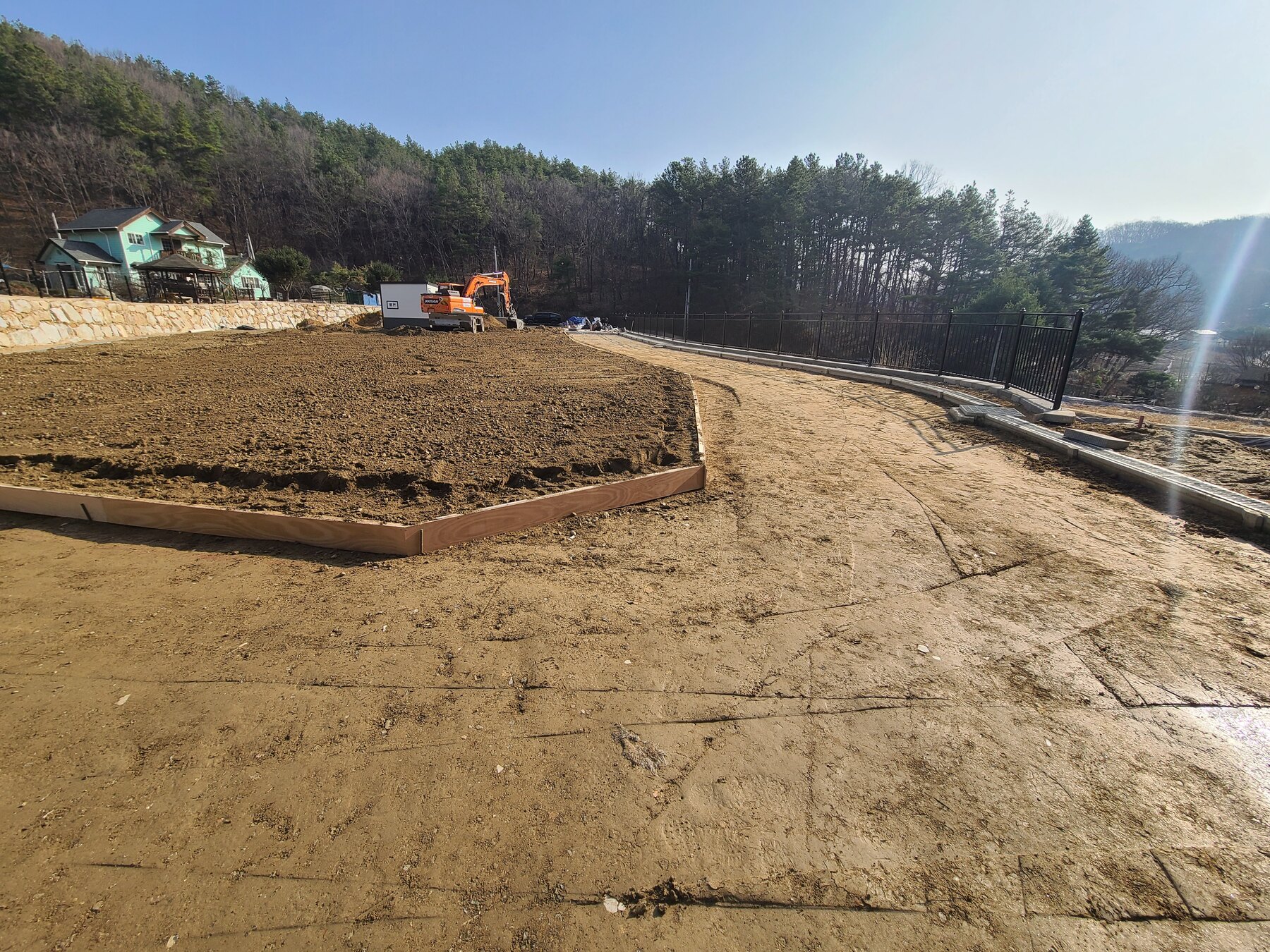

콘크리트 진입로 기층과 거푸집
차량이 회전하고 출입할 동선을 기준으로 진입로 폭과 곡선을 잡았습니다. 콘크리트 타설 전에 기층을 정리하고 거푸집을 설치해 포장 높이와 경계를 맞췄습니다.

진입로 콘크리트 타설과 표면 마감
거푸집과 기층 상태를 확인한 뒤 진입로 콘크리트를 타설했습니다. 차량 주행 구간의 높이와 경사를 맞추고 표면을 고르게 마감해 주택과 부지 입구가 자연스럽게 연결되도록 했습니다.

선형 배수로와 그레이팅 설치
콘크리트 포장 가장자리와 석축 하단에는 선형 배수로와 그레이팅을 설치했습니다. 비가 올 때 우수가 진입로와 부지 안쪽에 머물지 않고 계획된 방향으로 빠지도록 포장 경사와 배수 구간을 함께 연결했습니다.

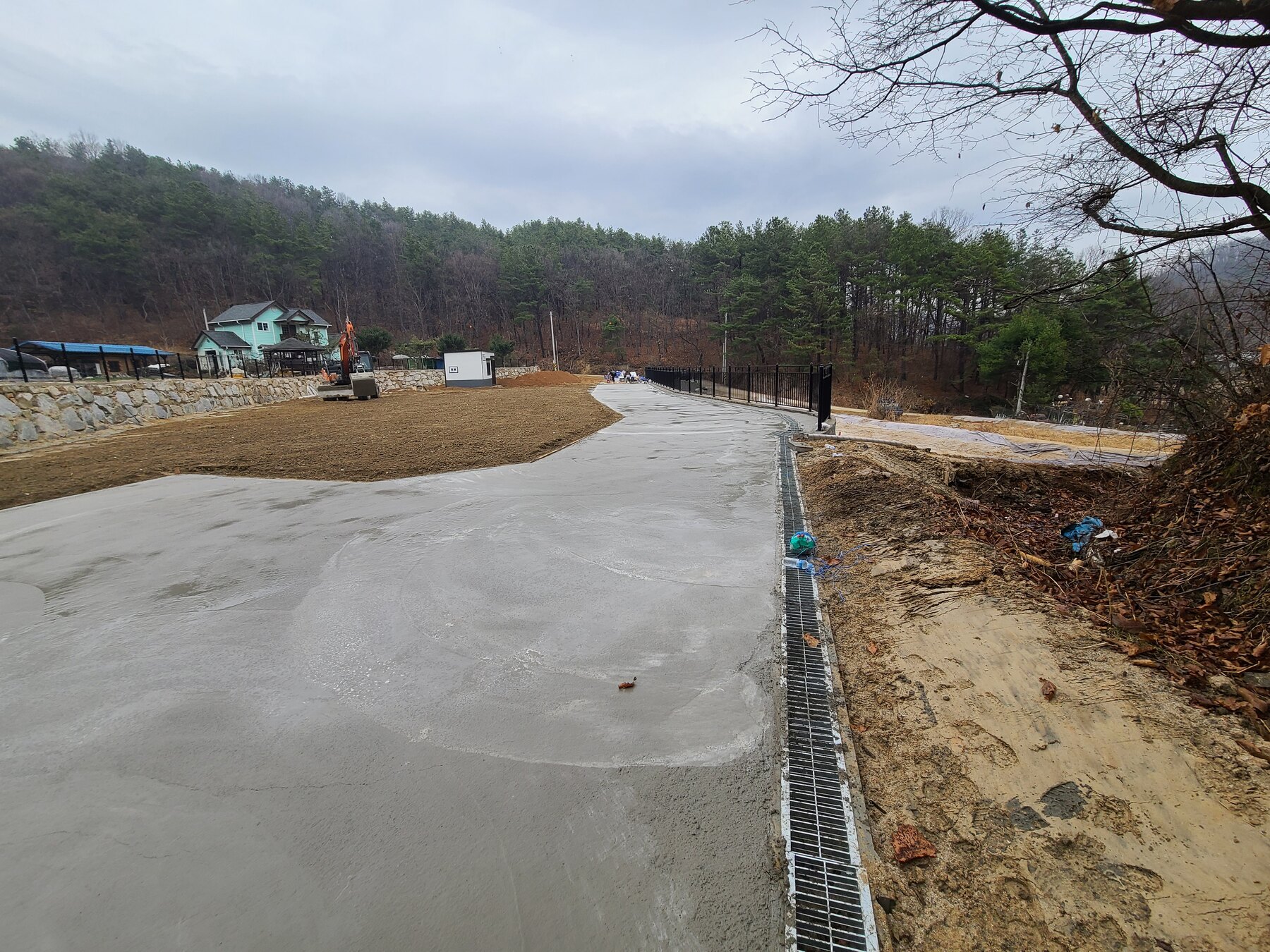

펜스와 대문까지 외부마감 완료
정화조·배관부터 콘크리트 진입로와 배수로까지 기반 공정을 마친 뒤 부지 입구의 펜스와 대문을 설치했습니다. 주택 사용에 필요한 기반시설과 차량 동선, 우수 처리, 입구 마감을 하나의 흐름으로 정리해 외부토목공사를 마무리했습니다.

현장 정보
- 현장: 경기 여주시 금사면
- 공사 단계: 연약지반 치환과 보강토 옹벽·평탄지 조성 후 진행한 후속 외부토목
- 주요 공정: 외부 기반 배관, 정화조·오수배관, 진입로 기층·거푸집, 콘크리트 타설, 선형 배수로·그레이팅, 펜스·대문
- 시공 중점: 주택 배치와 차량 동선, 우수 흐름을 함께 고려한 시설 연결
- 공정 기록: 2022년 10월 15일~2023년 4월 15일
- 결과: 주택 사용에 필요한 오수·배수 기반과 차량 진입 동선, 부지 입구 외부마감 완성
외부토목·마감 경험으로 연결되는 현장입니다.
한 현장의 기록을 따로 두지 않고 같은 공종의 실제 사례와 연결해 공법·현장조건·마감 경험을 함께 확인할 수 있게 구성했습니다.
