현장 개요
- 공종
- 부지조성·토공
공사 개요
경기도 광주시에서 농지 중앙에 있던 연못을 포함해 부지를 성토하고 농지로 조성한 현장입니다. 25톤 덤프트럭 약 300대 분량의 성토재를 반입해 구간별로 포설하고 약 6~7일 동안 부지 전체의 면을 정리했습니다.

농지 중앙 연못부 성토

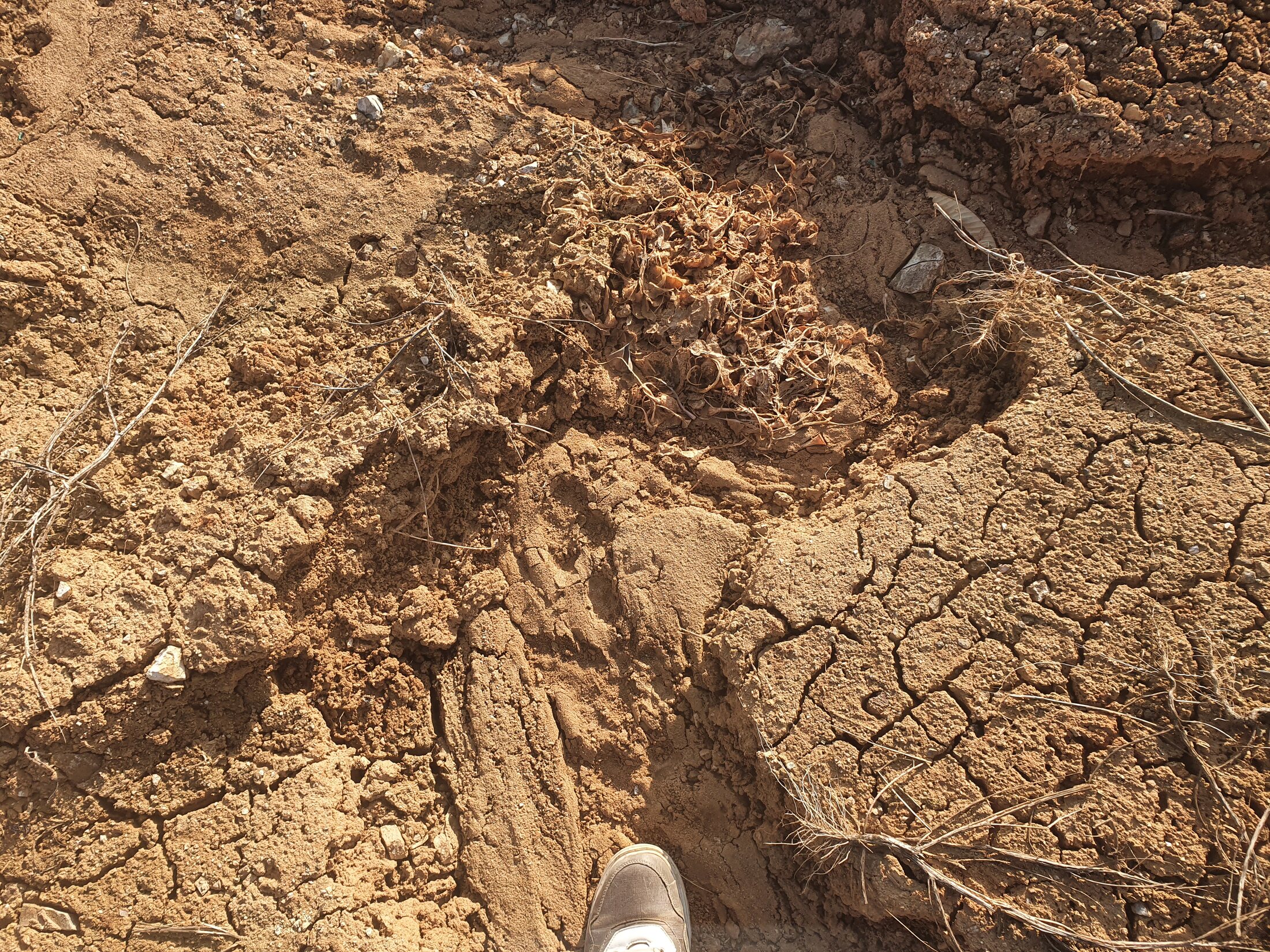

기존 농지 중앙에 연못이 있어 주변 농지와 높이 차가 있었습니다. 연못부와 주변 저지대를 함께 고려해 성토재를 순차적으로 채우고, 한곳에 하중이 집중되지 않도록 작업 구간을 나누어 포설했습니다.

민원으로 변경된 덤프 진입 동선
현장으로 바로 내려올 수 있는 가까운 진입로가 있었지만 마을 민원으로 사용할 수 없었습니다. 25톤 덤프트럭은 더 먼 우회로를 이용하도록 동선을 변경했고, 반입 시간과 차량 간격을 조정해 작업을 이어갔습니다.

우회 운행 중 반복 민원 대응
우회로로 동선을 바꾼 뒤에도 대형 차량 통행에 대한 민원이 계속 발생했습니다. 약 300대의 반입을 중단 없이 진행하기 위해 운전기사와 차량 순서를 조율하고, 현장 진입과 회차 상황을 관리하면서 성토재를 반입했습니다.

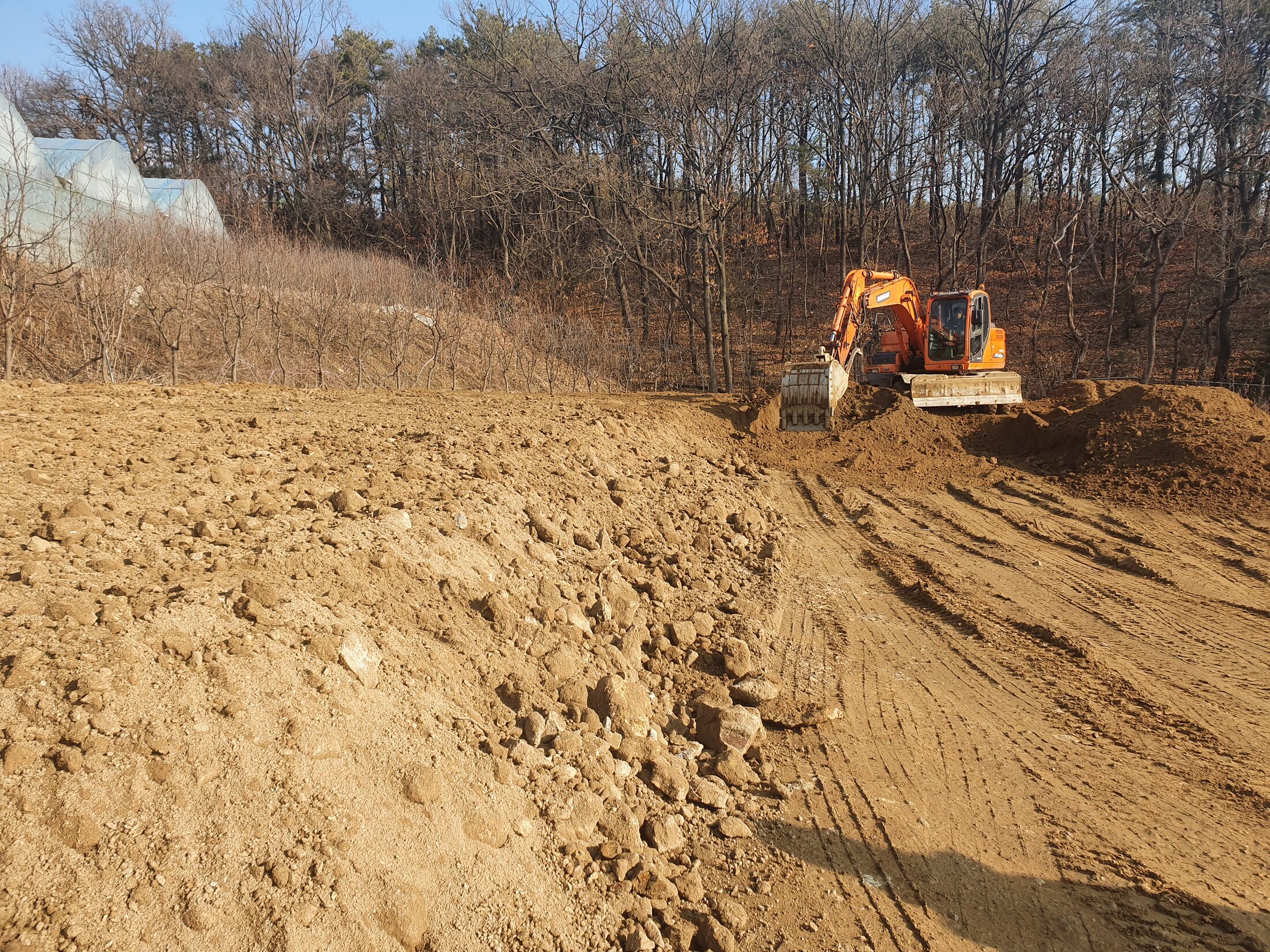

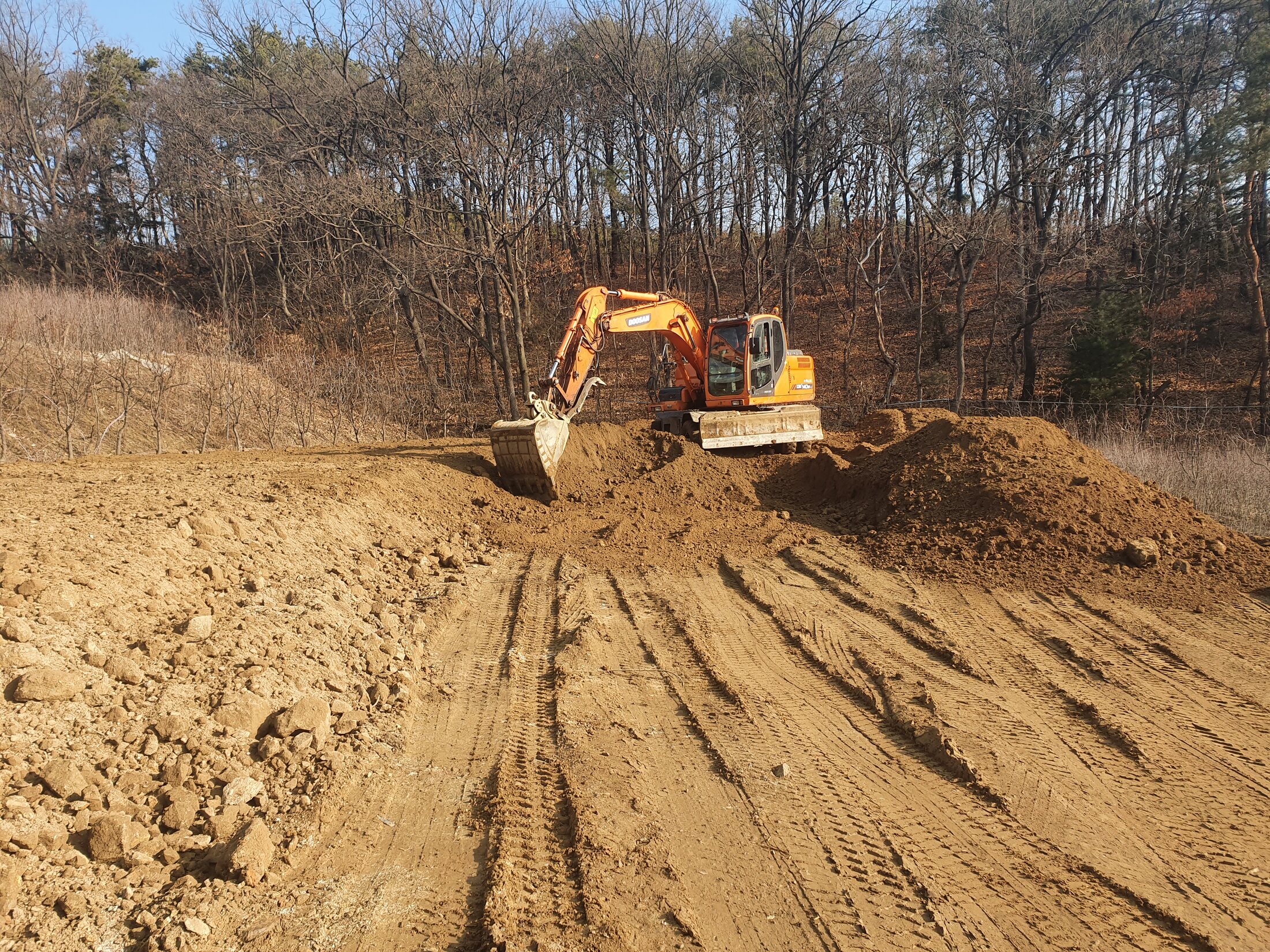

성토재 포설과 농지 면 정리

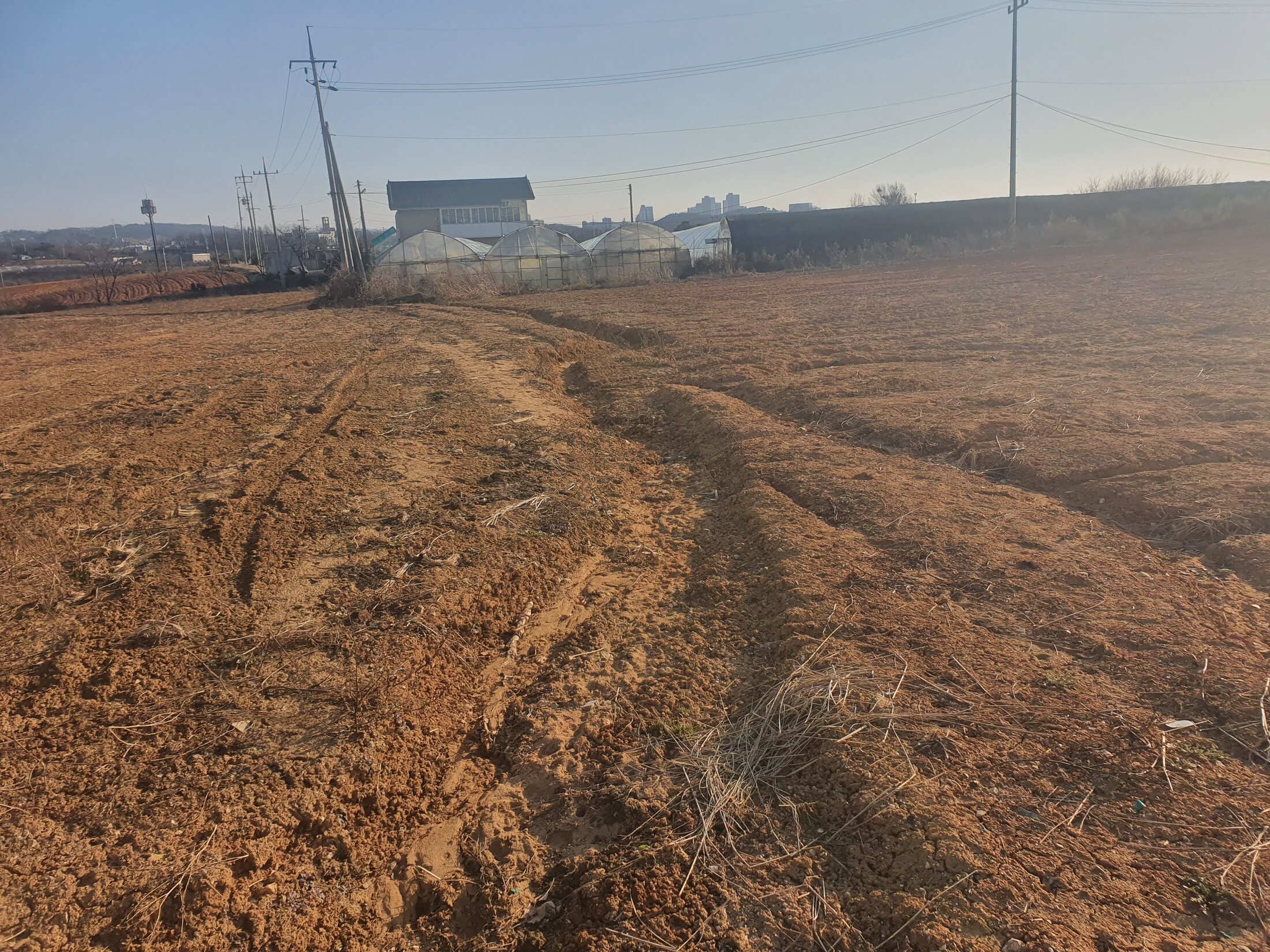

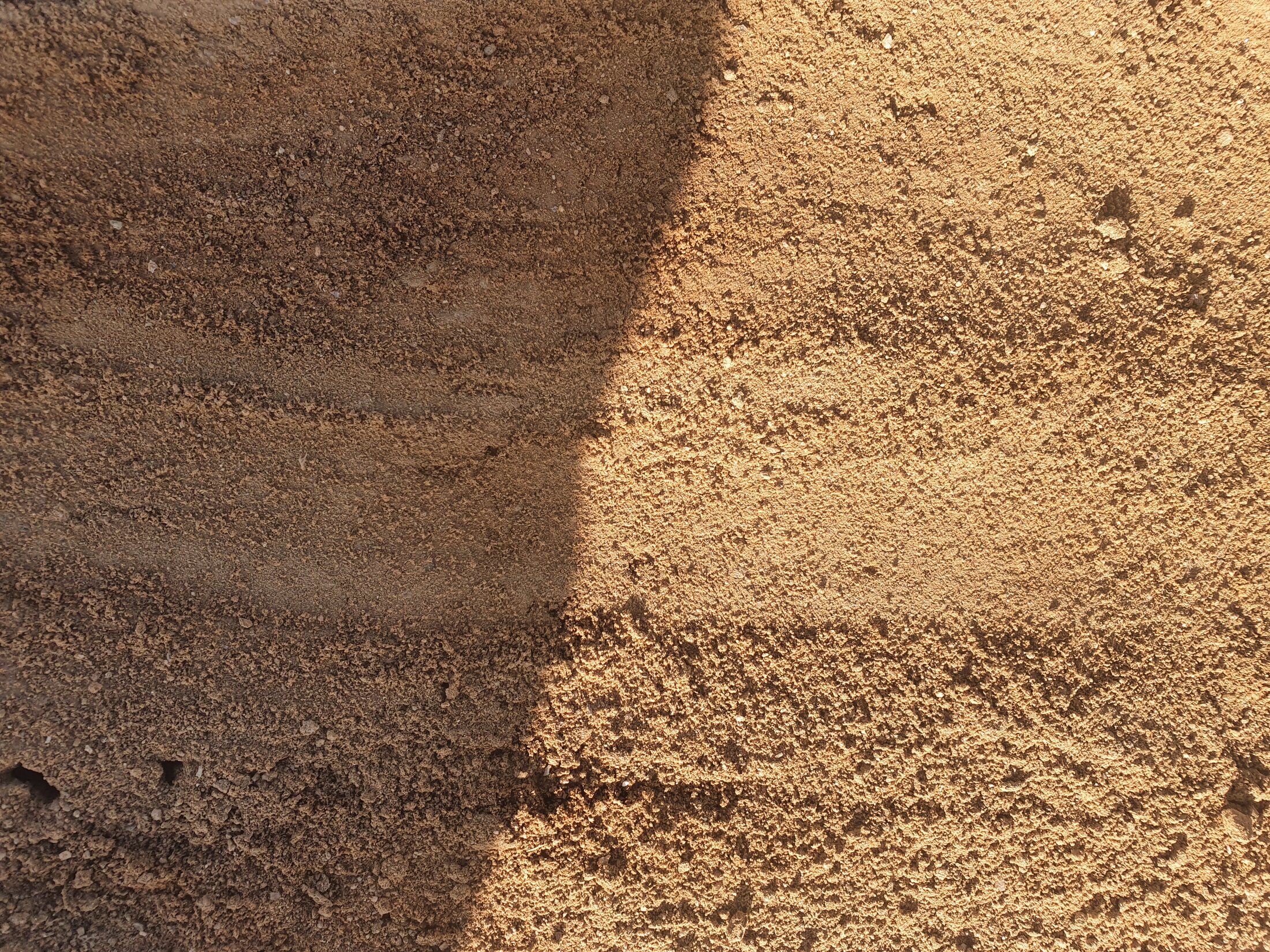

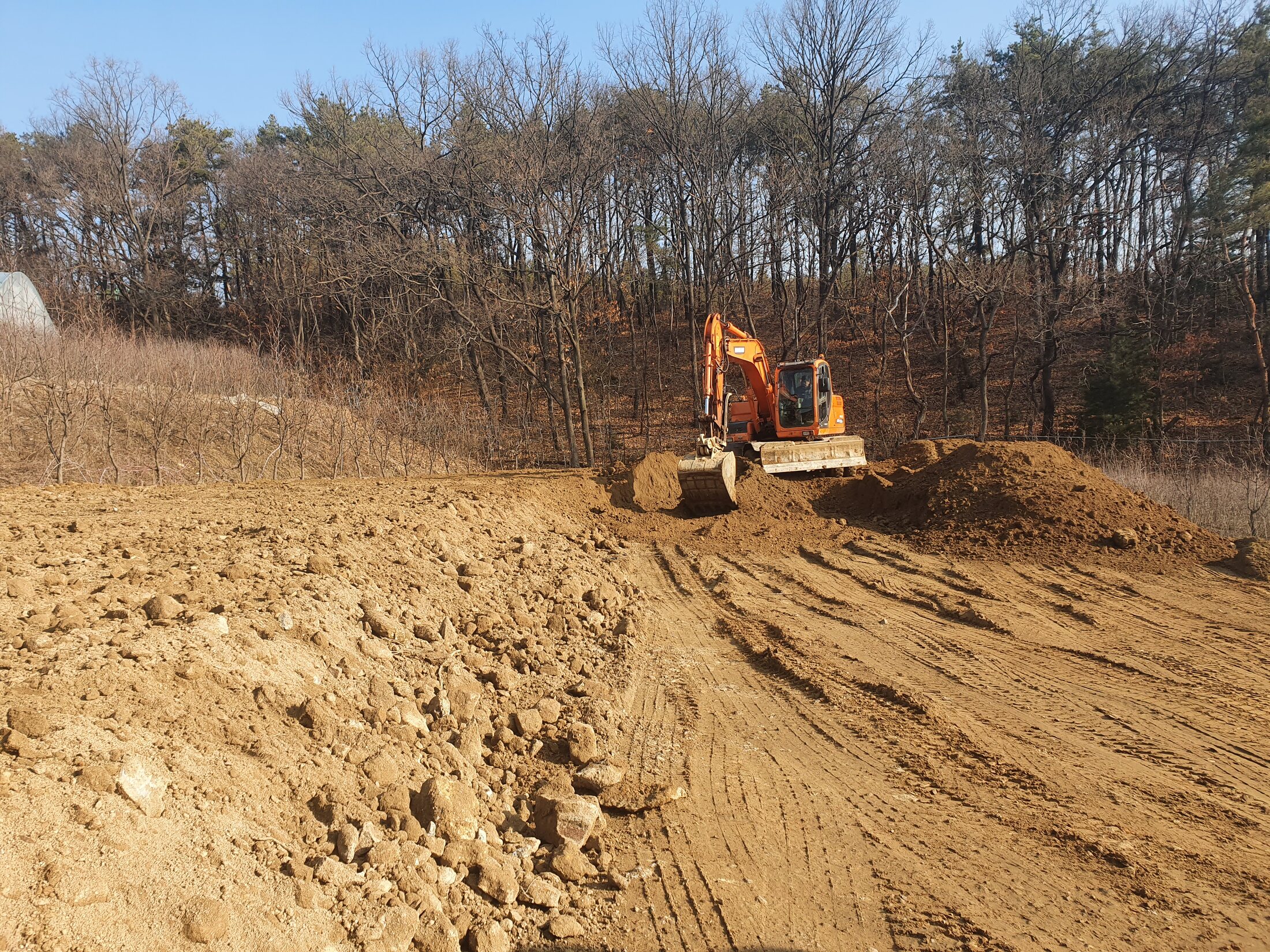

반입된 성토재를 구간별로 펼치면서 높이와 경사를 맞췄습니다. 연못부와 기존 농지 사이의 단차를 정리하고 장비로 반복 주행하며 넓은 농지 면이 고르게 이어지도록 마감했습니다.

사진 유실 후 남은 현장기록
당시 시공 전 연못과 덤프 반입 과정 등 많은 사진을 촬영했지만 일부 자료가 유실돼 현재는 성토와 정지 과정 중심의 사진만 남아 있습니다. 남은 기록과 실제 작업정보를 바탕으로 연못 성토, 대규모 반입과 민원 동선 관리 과정을 정리한 사례입니다.

현장 정보
- 현장: 경기도 광주시
- 성토량: 25톤 덤프트럭 약 300대
- 작업기간: 약 6~7일
- 기존 상태: 농지 중앙에 연못이 있던 부지
- 주요 공정: 연못부 성토, 성토재 반입·포설, 구간별 면 정리, 농지 최종 정지
- 현장 조건: 인근 민원으로 가까운 진입로를 사용하지 못해 먼 우회로 운행
- 현장관리: 우회 후에도 반복된 차량 민원을 조율하며 덤프 반입
성토·부지조성 경험으로 연결되는 현장입니다.
한 현장의 기록을 따로 두지 않고 같은 공종의 실제 사례와 연결해 공법·현장조건·마감 경험을 함께 확인할 수 있게 구성했습니다.
